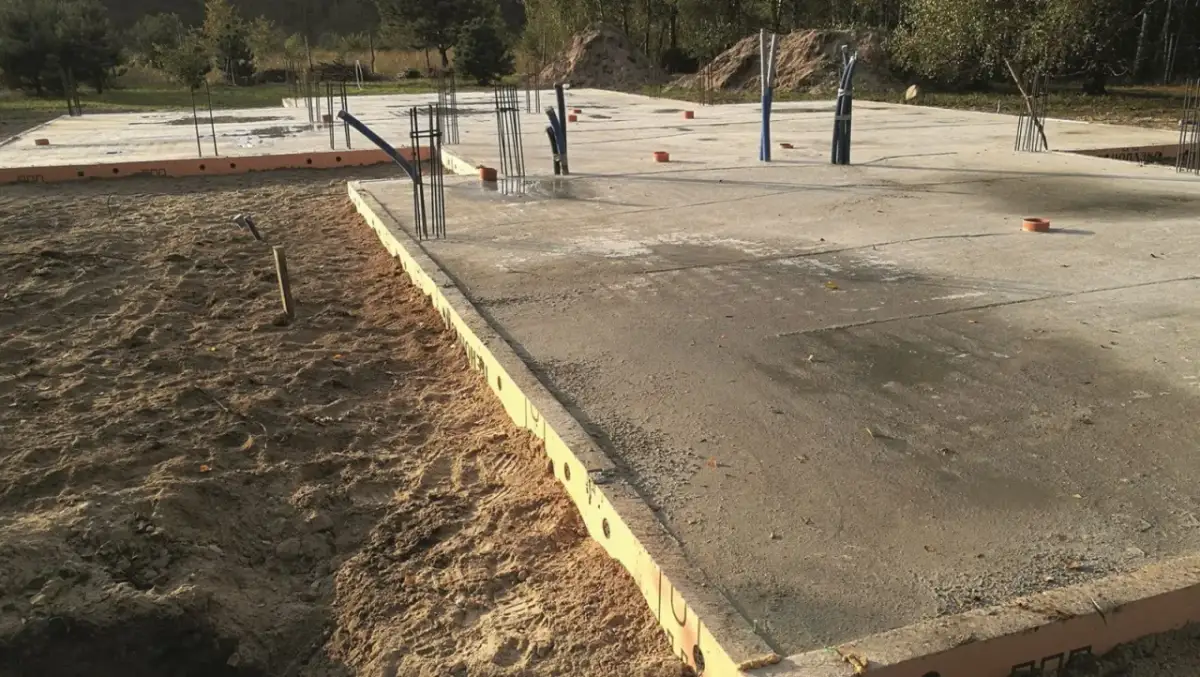

Przy płycie fundamentowej najłatwiej pomylić się nie przy betonowaniu, tylko wcześniej, na etapie obliczeń. Liczy się nie tylko sama powierzchnia domu, ale też grubość płyty, lokalne pogrubienia, żebra i sensowny zapas technologiczny. Poniżej pokazuję prosty sposób, jak to policzyć bez zgadywania oraz kiedy projekt potrafi zmienić wynik o kilka metrów sześciennych.
Najważniejsze liczby i zasady, które pomagają szybko policzyć beton
- Podstawowy wzór to powierzchnia płyty razy jej grubość, po przeliczeniu wszystkiego na metry.
- 1 cm grubości na 1 m² daje 0,01 m³ betonu, więc różnice szybko robią się widoczne w zamówieniu.
- W domach jednorodzinnych często spotyka się płyty o grubości 20-25 cm, ale ostatecznie decyduje projekt konstrukcyjny.
- Zapas 5-10% zwykle chroni przed niedoborem przy nierównościach, pogrubieniach i stratach przy rozładunku.
- Najczęstszy błąd to liczenie tylko „gołej” powierzchni bez żeber, krawędzi i lokalnych wzmocnień.

Jak policzyć objętość betonu krok po kroku
Jeśli ktoś pyta mnie, ile betonu potrzeba na płytę fundamentową, zaczynam od jednego prostego wzoru: powierzchnia płyty × grubość płyty. Trzeba tylko pamiętać, że oba wymiary muszą być zapisane w metrach, bo wtedy wynik od razu wychodzi w metrach sześciennych.
To działa tak:
- powierzchnia płyty w m²,
- grubość w metrach,
- wynik w m³.
Przykład jest banalny, ale bardzo praktyczny: płyta o powierzchni 100 m² i grubości 20 cm ma 100 × 0,20 = 20 m³ betonu. Tę samą logikę można zastosować do każdego rzutu budynku, a jeśli płyta ma różne strefy grubości, liczę je osobno i dopiero potem sumuję.
Warto zapamiętać jeszcze jedną wygodną proporcję: 1 cm grubości na 1 m² to 0,01 m³ betonu. Dla małych domów brzmi to niepozornie, ale przy większej płycie każda zmiana o 5 cm oznacza już dodatkowe metry sześcienne materiału. To właśnie dlatego dokładność na tym etapie ma realne znaczenie, a nie jest tylko „papierową” formalnością. Następny krok to sprawdzenie, jak sama grubość płyty wpływa na finalne zamówienie.
Grubość płyty zmienia wynik bardziej, niż się wydaje
Objętość betonu rośnie liniowo, więc różnica między 18 a 25 cm nie jest kosmetyczna. Przy płycie o powierzchni 100 m² każde dodatkowe 5 cm to 5 m³ betonu więcej, a to już ma wpływ i na koszt, i na logistykę dostawy.
W praktyce spotyka się kilka wariantów grubości. W typowych domach jednorodzinnych płyta często ma 20-25 cm, choć w lżejszych rozwiązaniach bywa cieńsza, a przy większych obciążeniach lub bardziej wymagającym gruncie projekt może przewidzieć grubszy wariant. To nie jest kwestia „widzi mi się”, tylko obliczeń konstruktora i warunków posadowienia.
Ja patrzę na to jeszcze z jednej strony: cieńsza płyta to mniej betonu, ale tylko wtedy, gdy projekt na to pozwala. Jeżeli inwestor próbuje oszczędzić przez samowolne zmniejszenie grubości, oszczędność na papierze może się skończyć bardzo drogą poprawką na budowie. Warto też pamiętać, że grubość betonu nie jest jedynym parametrem z projektu - często pojawia się również wymaganie dotyczące klasy betonu, na przykład C20/25, a w zależności od warunków także wyższa szczelność. To nie zmienia wzoru na m³, ale zmienia to, co zamawiasz w betoniarni.
Skoro wiadomo już, jak grubość przekłada się na wynik, najlepiej pokazać to na konkretnych liczbach. Wtedy od razu widać, gdzie zaczynają się różnice ważne dla budżetu.
Przykładowe wyliczenia dla typowych domów
Najczytelniej działa zestawienie kilku scenariuszy. Dzięki temu od razu widać, jak powierzchnia i grubość płyty przekładają się na zamówienie, a nie tylko na teoretyczny wynik z kalkulatora.
| Przykład | Powierzchnia | Grubość | Obliczenie | Wynik bez zapasu | Wynik z zapasem 8% |
|---|---|---|---|---|---|
| Mały dom lub garaż | 80 m² | 18 cm | 80 × 0,18 | 14,4 m³ | 15,5 m³ |
| Typowy dom jednorodzinny | 100 m² | 20 cm | 100 × 0,20 | 20,0 m³ | 21,6 m³ |
| Większy dom z grubszą płytą | 120 m² | 25 cm | 120 × 0,25 | 30,0 m³ | 32,4 m³ |
Takie przykłady są ważne, bo bardzo szybko pokazują skalę różnic. Przy płycie 100 m² przejście z 20 do 25 cm oznacza wzrost z 20 do 25 m³, czyli aż 5 m³ dodatkowego betonu. Dla inwestora to nie jest detal, tylko realna zmiana kosztu transportu i dostawy.

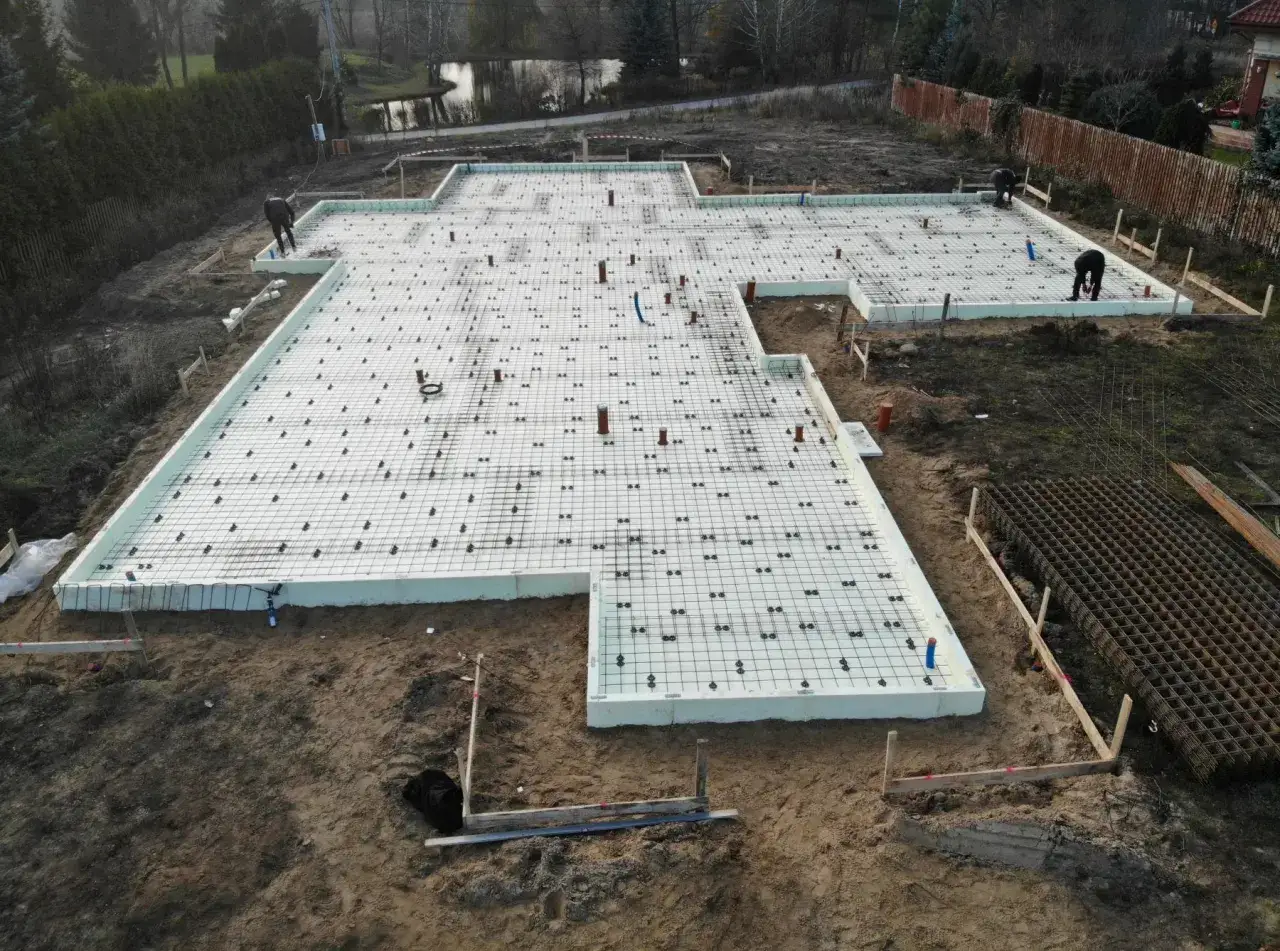

Jeśli geometria budynku jest prostokątna, obliczenia są proste. Jeśli jednak dom ma wykusze, uskoki, wnęki albo część płyty ma inną grubość, warto rozbić projekt na kilka prostszych figur i zsumować wynik. To zwykle dokładniejsze niż liczenie „na oko”. A właśnie takie niuanse najczęściej wybijają inwestorów z prostego rachunku.
Co doliczyć poza samą powierzchnią
W praktyce sama płaszczyzna płyty to za mało. Najwięcej błędów pojawia się tam, gdzie projekt przewiduje elementy dodatkowe, czyli wszystko to, co lokalnie zwiększa kubaturę betonu.
- Żebra i pogrubienia pod ścianami nośnymi - często zużywają zauważalnie więcej mieszanki niż część środkowa płyty.
- Wieńce obwodowe - przy niektórych projektach obwód płyty jest grubszy niż jej środek.
- Stopnie i uskoki - jeśli teren lub projekt wymusza zmianę poziomu, trzeba liczyć każdą strefę oddzielnie.
- Wzmocnienia punktowe - pod komin, schody, słupy lub inne skupione obciążenia.
- Przepusty i strefy instalacyjne - zwykle nie zwiększają samej kubatury mocno, ale wymuszają ostrożniejsze planowanie i mniej miejsca na korektę błędów.
Najważniejsze jest to, że pogrubienia liczy się osobno jako prostopadłościany: długość × szerokość × wysokość. Potem wszystko dodaje się do objętości głównej płyty. Jeżeli konstrukcja ma kilka takich miejsc, różnica między szkicem a realnym zamówieniem może wynieść nawet kilka metrów sześciennych.
Ja zwykle powtarzam inwestorom jedną rzecz: najpierw policz część główną, potem wszystkie wzmocnienia, a dopiero na końcu zapas. Odwrotny porządek kończy się najczęściej niedoszacowaniem. A gdy zna się już pełną kubaturę, pozostaje najważniejsze pytanie: jak zamówić beton tak, żeby nie zabrakło go w połowie wylewania.
Jak zamówić beton bez ryzyka niedoboru
Przy płycie fundamentowej nie lubię zamówień „na styk”. Jeśli brakuje materiału w trakcie betonowania, problemem nie jest tylko nerwowa logistyka. Gorzej, że przerwa w układaniu mieszanki może zostawić ślad w strukturze i utrudnić uzyskanie jednolitego monolitu.
Dlatego stosuję prostą zasadę: 5% zapasu przy prostym, regularnym rzucie i 8-10% przy płycie bardziej złożonej. To nie jest sztywna norma, tylko praktyczny bufor na nierówności podłoża, lokalne pogrubienia, straty przy transporcie i drobne różnice między projektem a rzeczywistością na budowie.
Żeby taki zapas miał sens, trzeba jeszcze dopilnować kilku rzeczy:
- porównać obliczenia z projektem wykonawczym, a nie tylko z rzutem architektonicznym,
- oddzielić strefy o różnej grubości,
- sprawdzić dostęp dla gruszki i pompy,
- ustalić, czy beton ma trafić na płytę jednorazowo, czy w kilku etapach,
- potwierdzić klasę betonu i wymagania dotyczące konsystencji przed dniem dostawy.
To właśnie na tym etapie najłatwiej zaoszczędzić nie na betonie, ale na chaosie. Dobrze przygotowane zamówienie zmniejsza ryzyko przestojów, a przy dużej płycie każda minuta ma znaczenie. W praktyce dużo bardziej opłaca się zamówić o pół kubika więcej niż organizować awaryjny dowóz w trakcie wiązania.
Najczęstsze miejsca, w których beton ucieka z budżetu
Jeśli miałbym wskazać tylko kilka błędów, które najczęściej zawyżają albo zaniżają wynik, zacząłbym od tych samych, które widzę na budowach najczęściej. To nie są spektakularne pomyłki, tylko drobne niedopatrzenia, które później sumują się w realny koszt.
- Liczenie tylko zewnętrznego obrysu bez doliczenia pogrubień pod ścianami nośnymi.
- Zapominanie o przeliczeniu centymetrów na metry, przez co wynik bywa zaniżony albo zawyżony dziesięciokrotnie.
- Brak zapasu technologicznego, czyli zamawianie dokładnie tyle, ile wyszło z teorii.
- Nieprzestrzeganie geometrii z projektu, zwłaszcza przy wykuszach, wnękach i lokalnych zmianach grubości.
- Pomijanie wpływu organizacji dostawy - przy dużej płycie źle ustawiony termin bywa droższy niż sama różnica w kubaturze.
Jeżeli mam zostawić jedną praktyczną wskazówkę, to brzmi ona tak: licz płytę w częściach, a nie jako jeden prosty prostokąt, jeśli projekt ma choć odrobinę komplikacji. To zajmuje chwilę dłużej, ale daje wynik, który naprawdę nadaje się do zamówienia. I właśnie o to chodzi w takim obliczeniu - żeby wiedzieć z wyprzedzeniem, ile materiału potrzeba, zanim beton zacznie pracować na budowie, a nie na kartce.
