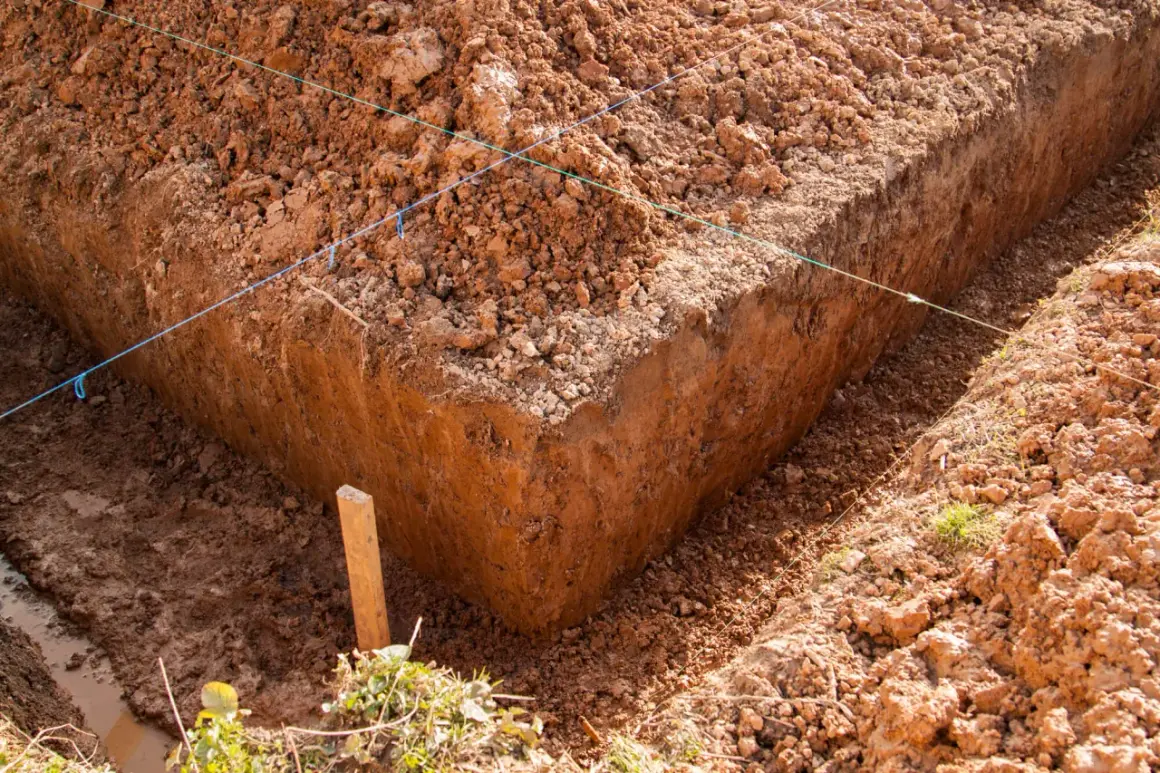

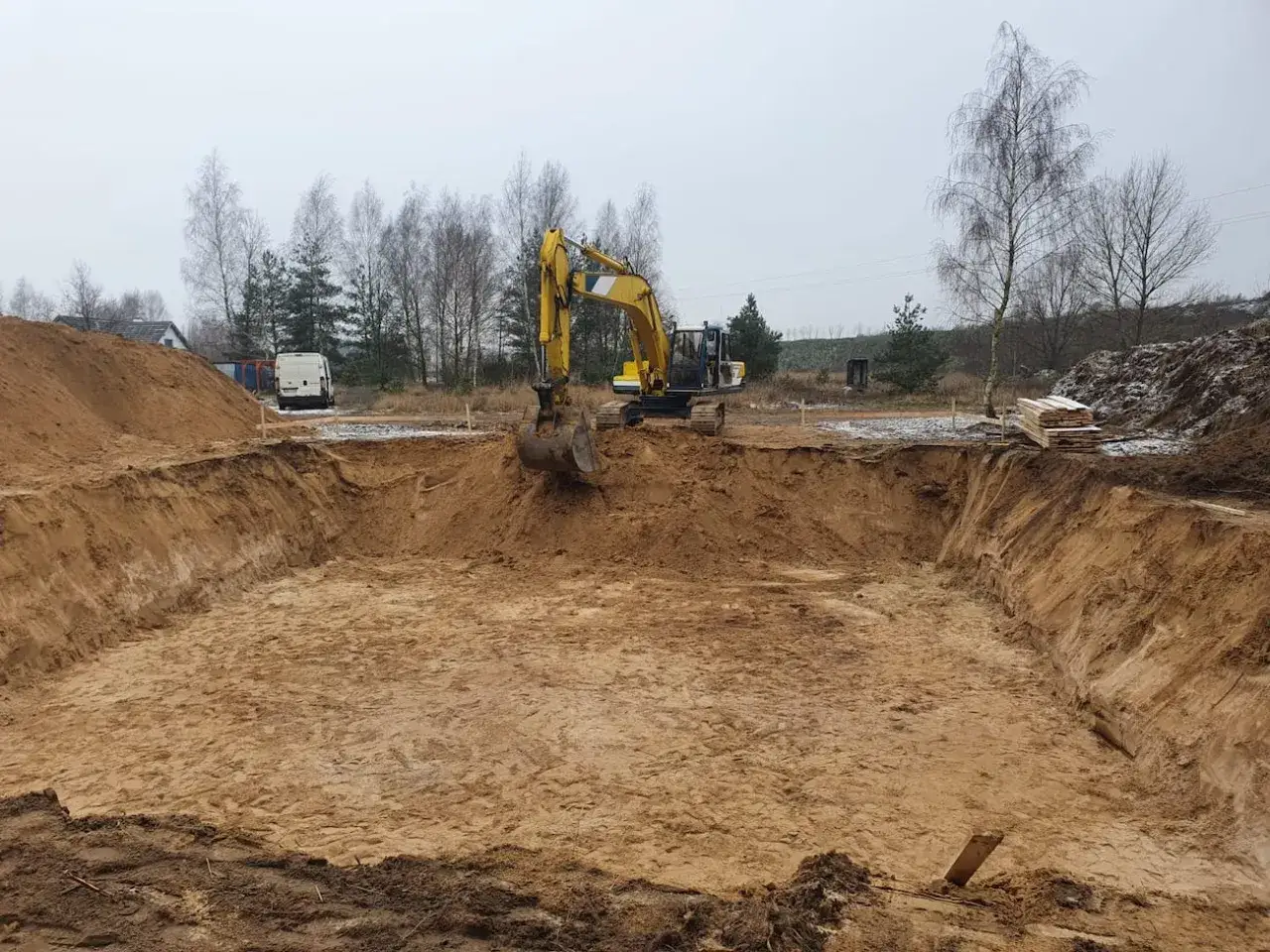

Wykop pod fundamenty wygląda na prosty etap, ale to właśnie on często decyduje o tym, czy budżet budowy ruszy spokojnie, czy zacznie puchnąć od dopłat. W praktyce pytanie, ile kosztuje wykop pod fundamenty, sprowadza się do kilku zmiennych: metody pracy, rodzaju gruntu, dostępu dla sprzętu i tego, co wykonawca wlicza w cenę. Poniżej rozkładam to na konkretne widełki, przykład kalkulacji i najczęstsze pułapki, które w 2026 roku wciąż zaskakują inwestorów.
Najkrótsza odpowiedź o kosztach wykopu
- Za wykop mechaniczny zwykle płaci się 25–45 zł/m³, a za ręczny 80–140 zł/m³.
- Przy koparko-ładowarce z operatorem stawki godzinowe najczęściej mieszczą się w przedziale 160–280 zł/h.
- Na cenę najmocniej wpływają: grunt, dojazd dla maszyny, poziom wód gruntowych i to, czy ziemia zostaje na działce.
- Wycena „na oko” bardzo często nie obejmuje humusu, wywozu urobku, dojazdu ani minimalnego czasu pracy sprzętu.
- Przy prostym terenie sam wykop bywa stosunkowo tani, ale na trudnej działce koszt potrafi wzrosnąć o kilkadziesiąt procent.

Ile zapłacisz za sam wykop i kiedy stawka rośnie
Jeśli mam odpowiedzieć najkrócej, to w 2026 roku mechaniczny wykop pod fundamenty najczęściej zamyka się w widełkach 25–45 zł/m³. Gdy teren jest trudniejszy albo trzeba wchodzić z łopatą, cena rośnie do 80–140 zł/m³. Dla porównania, w cennikach regionalnych spotyka się też ręczne roboty ziemne na poziomie około 96,80–126 zł/m³, a koparko-ładowarkę z operatorem rozliczaną godzinowo w granicach 208–260 zł/h. To od razu pokazuje, że sam sposób rozliczenia ma znaczenie równie duże jak metraż wykopu.
| Rodzaj prac | Typowe widełki | Kiedy ma sens | Co warto wiedzieć |
|---|---|---|---|
| Wykop koparką | 25–45 zł/m³ | Prosty teren, dobry dojazd, standardowy dom jednorodzinny | Najczęściej najkorzystniejszy wariant przy większej kubaturze |
| Wykop ręczny | 80–140 zł/m³ | Ciasna działka, poprawki przy ławach, brak miejsca na maszynę | Wolniej i drożej, ale czasem nie ma innego wyjścia |
| Koparko-ładowarka z operatorem | 160–280 zł/h | Gdy wykonawca rozlicza pracę godzinowo | Przy małym zleceniu liczy się minimalny czas pracy |
| Minikoparka z operatorem | 140–250 zł/h | Mała działka, trudny wjazd, wąskie strefy przy fundamentach | Droższa od dużej maszyny w przeliczeniu na efekt, ale bywa jedyną opcją |
W praktyce największa różnica pojawia się wtedy, gdy trzeba zrobić wykop nie tylko pod ławy, ale też pod całą płytę albo pod piwnicę. Dla domu o powierzchni około 100 m² sam wykop pod płytę fundamentową może kosztować około 1 250–2 250 zł, zakładając mniej więcej 50 m³ robót. Przy prostym domu na ławach budżet za samą ziemię też często zamyka się w kilku tysiącach złotych, ale tylko wtedy, gdy teren nie komplikuje całej operacji.
Ja patrzę na tę pozycję w kosztorysie bardzo prosto: im mniej niespodzianek w gruncie i logistyce, tym bliżej jesteś dolnej granicy widełek. I właśnie dlatego następny krok to zrozumienie, co ten koszt podnosi najszybciej.
Co najbardziej podbija koszt robót ziemnych
Największy wpływ na cenę ma nie sama koparka, tylko warunki, w których ma pracować. Dwie działki o tej samej powierzchni mogą dać zupełnie inny rachunek, bo grunt, wjazd i poziom wody robią ogromną różnicę. Z mojego doświadczenia to właśnie tu inwestorzy najczęściej przestrzeliwują budżet.
- Rodzaj gruntu - piasek i grunt nośny kopie się szybko, glina i podmokłe podłoże spowalniają pracę i zwiększają ryzyko poprawek. Przy słabym gruncie koszt może wzrosnąć nawet 2–3 razy.
- Poziom wód gruntowych - jeśli woda stoi płytko, wykop trzeba zabezpieczać, a czasem zmienia się nawet technologia fundamentów.
- Głębokość wykopu - dom z piwnicą wymaga głębszych prac i zwykle podnosi koszt całego fundamentowania o 40–60%.
- Dostęp dla sprzętu - ciasny wjazd, wąska brama, brak miejsca na manewr albo konieczność pracy małą maszyną zwykle oznaczają wyższą cenę.
- Ziemia do wywozu - jeśli urobek nie zostaje na działce, koszt rośnie szybciej niż sam wykop. W pakietach z wywozem i utylizacją spotyka się widełki około 30–60 zł/m³.
- Prace dodatkowe - zdjęcie humusu, niwelacja, zagęszczanie albo wymiana gruntu potrafią podnieść rachunek o kolejne kilkanaście lub kilkadziesiąt procent.
Jeżeli grunt okazuje się słaby, sama cena wykopu przestaje być głównym problemem. Wtedy wchodzą w grę prace specjalne, takie jak wymiana gruntu i zagęszczenie, które mogą kosztować około 150–300 zł/m³. To już nie jest zwykła robota ziemna, tylko realna korekta warunków pod budowę. A skoro warunki działki tak mocno wpływają na budżet, warto zobaczyć, jak przełożyć to na prosty rachunek.
Jak policzyć budżet na prostym przykładzie
Ja zawsze liczę wykop w dwóch krokach: najpierw kubatura, potem logistyka. Sama matematyka jest banalna, ale daje bardzo sensowny punkt odniesienia. Jeśli projekt zakłada 60 m³ wykopu, a stawka za kopanie mechaniczne wynosi 25–45 zł/m³, to samo wykonanie wykopu daje około 1 500–2 700 zł.
| Przykład | Założenie | Szacunkowy koszt |
|---|---|---|
| Dom z płytą fundamentową | 50 m³ wykopu x 25–45 zł/m³ | 1 250–2 250 zł |
| Dom na ławach | 60 m³ wykopu x 25–45 zł/m³ | 1 500–2 700 zł |
| Wykop z wywozem urobku | 60 m³ x 30–60 zł/m³ | 1 800–3 600 zł |
To ostatnie zestawienie dobrze pokazuje, dlaczego czasem lepiej nie skupiać się na najniższej stawce za kopanie. Jeśli ziemia ma zostać na działce i nie trzeba jej ładować na samochód, sytuacja jest prostsza. Gdy jednak urobek trzeba wywieźć, wycena zaczyna żyć własnym życiem i sam wykop przestaje być jedynym kosztem.
W praktyce budżet na samą ziemię przy typowym domu jednorodzinnym często ląduje w przedziale 2 500–5 000 zł, jeśli doliczysz drobne dopłaty za humus, transport, dojazd i roboty pomocnicze. Nie traktowałbym tego jako sztywnej kwoty, tylko jako bezpieczny punkt startowy do rozmowy z wykonawcą. Kolejne pytanie brzmi już nie „ile”, ale „czym to najlepiej zrobić”.
Kiedy koparka, minikoparka i łopata mają sens
Nie każda działka potrzebuje tego samego sprzętu. Ja patrzę na to tak: większa maszyna wygrywa ceną przy większym i prostym wykopie, minikoparka ratuje ciasne miejsca, a wykop ręczny zostaje jako rozwiązanie awaryjne albo uzupełniające. Praktyka jest ważniejsza niż teoria, bo nawet najtańsza stawka godzinowa nic nie da, jeśli sprzęt nie ma jak wjechać.
| Rozwiązanie | Najlepsze zastosowanie | Plusy | Minusy |
|---|---|---|---|
| Koparko-ładowarka | Standardowy wykop pod dom | Szybkość, dobra wydajność, sensowna cena przy większej kubaturze | Potrzebuje miejsca i dobrego dojazdu |
| Minikoparka | Ciasna działka, mały wjazd, lokalne poprawki | Zwrotność, łatwiejsza praca przy przeszkodach | Droższa w przeliczeniu na efekt i mniej wydajna przy dużych wykopach |
| Wykop ręczny | Poprawki, narożniki, miejsca niedostępne dla sprzętu | Dokładność w trudno dostępnych punktach | Najwolniejszy i zwykle najdroższy sposób |
Przy małych zleceniach trzeba jeszcze pamiętać o minimum rozliczeniowym. W 2026 roku operatorzy często liczą 2–4 godziny minimalnego czasu pracy, a dojazd koparko-ładowarki na niewielką odległość to zwykle dodatkowe 150–300 zł. To oznacza, że nawet niewielki wykop może kosztować relatywnie sporo, jeśli zamówisz maszynę „na chwilę”.
Jeżeli pytasz mnie o opłacalność, to powiem tak: przy fundamentach nie warto oszczędzać na dobieraniu sprzętu do terenu. Tańsza maszyna, która nie wejdzie na działkę, jest w praktyce najdroższą opcją z możliwych. I właśnie dlatego tak ważne jest dopięcie szczegółów umowy zanim koparka przyjedzie na plac budowy.
Jak uniknąć dopłat za drobiazgi w ofercie
Najwięcej nieporozumień nie bierze się z samej ceny za metr, tylko z tego, co jest w niej ukryte. Ja zawsze proszę o wycenę rozbitą na etapy, bo wtedy od razu widać, czy płacisz za samo kopanie, czy za całą logistykę wokół niego. To oszczędza nerwy i zwykle też pieniądze.
- Zdjęcie humusu - często jest osobno liczone i potrafi wynieść około 11 zł/m².
- Wywóz ziemi - jeśli ziemia nie zostaje na działce, koszt rośnie gwałtownie; pakiet z wywozem bywa liczony na poziomie 30–60 zł/m³.
- Dojazd sprzętu - w małych zleceniach potrafi być odczuwalny i nie zawsze mieści się w podstawowej stawce.
- Minimalny czas pracy - nawet jeśli wykop zajmie godzinę, firma może rozliczyć 2, 3 albo 4 godziny.
- Zasypka i zagęszczenie - po wykopie grunt trzeba często przywrócić do odpowiedniego poziomu, a to kolejny koszt.
- Wzmocnienie słabego gruntu - gdy działka wymaga wymiany podłoża lub zagęszczenia, budżet przestaje przypominać standardowy wykop.
Przed podpisaniem zlecenia pytam o trzy rzeczy: czy cena jest za m³, za godzinę, czy za całość; czy wywóz ziemi jest w cenie; oraz czy dojazd i minimalny czas pracy są doliczane osobno. To najprostszy sposób, żeby nie obudzić się z rachunkiem większym o kilkaset lub kilka tysięcy złotych. Jeśli wykonawca podaje tylko jedną liczbę, bez doprecyzowania zakresu, traktuję to jako sygnał ostrzegawczy.
Budżet na wykop najlepiej liczyć od gruntu, a nie od reklamy wykonawcy
Jeśli miałbym zostawić jedną praktyczną myśl, to byłaby taka: nie porównuj tylko stawki za wykop, porównuj cały zakres usługi. Przy prostym gruncie i dobrym dojeździe wykop pod fundamenty nie musi być dużym obciążeniem dla budżetu. Gdy jednak dochodzi piwnica, mokre podłoże, wywóz urobku albo ciasna działka, cena rośnie szybciej, niż wielu inwestorów zakłada na starcie.
Najrozsądniej jest policzyć trzy liczby: kubaturę wykopu, sposób rozliczenia i koszt logistyki ziemi. Dopiero z tego wychodzi realna odpowiedź, ile będzie kosztował wykop na Twojej działce. A gdy te elementy są już jasne, cała reszta rozmowy z wykonawcą staje się dużo prostsza i znacznie mniej nerwowa.
