Z praktyki przyjmuję prostą zasadę: przy fundamentach nie liczy się sam upływ czasu, tylko dojrzewanie betonu. Na pytanie, ile schną ławy fundamentowe, najuczciwiej odpowiedzieć tak: zwykle od 7 do 14 dni do kolejnych prac, ale pełną wytrzymałość materiał osiąga dopiero po około 28 dniach. Poniżej rozkładam to na czynniki pierwsze, żeby łatwiej zaplanować budowę i nie przyspieszyć etapu, który jeszcze nie powinien być obciążany.
Najważniejsze o czasie dojrzewania ław fundamentowych
- 7-14 dni to najczęstszy praktyczny czas oczekiwania na kolejne etapy, jeśli warunki są sprzyjające.
- 28 dni to orientacyjny moment uzyskania pełnej wytrzymałości normowej betonu.
- Betonu nie traktuje się jak materiału, który po prostu „wysycha” - on przede wszystkim wiąże i dojrzewa.
- Najmocniej wpływają na tempo: temperatura, wiatr, słońce, wilgotność i jakość pielęgnacji.
- Zbyt wczesne obciążenie, przesuszenie albo mróz potrafią realnie osłabić fundament.
- Do ścian, izolacji i zasypki przechodzi się dopiero wtedy, gdy ława jest dostatecznie twarda i gotowa na dalsze warstwy.
Najkrótsza odpowiedź brzmi 7 do 14 dni
Jeśli potrzebujesz praktycznej odpowiedzi od razu: przy typowych warunkach pogodowych ława fundamentowa zwykle nadaje się do dalszych prac po około tygodniu, a bezpieczniejszy i częściej spotykany przedział to 7-14 dni. To jednak nie jest sztywna reguła, bo beton może dojrzewać szybciej albo wolniej w zależności od temperatury, wilgotności i składu mieszanki.
Ja patrzę na to tak: samo to, że wierzch betonu jest już twardy, jeszcze niczego nie przesądza. Na budowie trzeba oceniać nie wygląd powierzchni, tylko realny przyrost wytrzymałości całego elementu. Właśnie dlatego beton w ławach nie powinien być traktowany jak „gotowy” po jednym czy dwóch dniach.
| Etap | Orientacyjny czas | Co to oznacza w praktyce |
|---|---|---|
| Wiązanie początkowe | 1-2 dni | Beton zaczyna twardnieć, ale nie należy go obciążać ani przesuszać. |
| Pierwsze dalsze prace | 3-7 dni | Przy dobrej pogodzie możliwe są pierwsze czynności przygotowawcze, ale tylko ostrożnie. |
| Typowe okno robocze | 7-14 dni | W wielu przypadkach wtedy przechodzi się do kolejnych etapów fundamentów. |
| Pełna wytrzymałość normowa | Około 28 dni | To moment, w którym beton przyjmuje się jako w pełni dojrzały konstrukcyjnie. |
Ta rozpiętość nie jest przypadkowa. Beton pracuje inaczej w upale, inaczej w chłodzie, a inaczej wtedy, gdy stoi bez osłony na wietrze. I właśnie dlatego samo pytanie o liczbę dni trzeba od razu połączyć z warunkami wykonania.
Beton w ławie dojrzewa, a nie po prostu schnie
To ważne rozróżnienie, bo wiele osób mówi o „schnięciu” betonu, a w praktyce chodzi o wiązanie i hydratację - czyli reakcję cementu z wodą, dzięki której mieszanka stopniowo zyskuje wytrzymałość. Beton nie staje się mocniejszy dlatego, że woda z niego uciekła, tylko dlatego, że proces chemiczny w środku został przeprowadzony prawidłowo.
Hydratacja to po prostu reakcja składników cementu z wodą, która buduje strukturę betonu od wewnątrz. Jeśli w pierwszych dniach zabraknie wilgoci, proces zostaje zaburzony, a ława może mieć słabszą powierzchnię, mikropęknięcia albo gorszą przyczepność dla kolejnych warstw.
| Termin | Co oznacza | Dlaczego ma znaczenie |
|---|---|---|
| Schnięcie | Uciekanie wody z materiału | Samo w sobie nie daje pełnej nośności konstrukcyjnej. |
| Wiązanie | Moment, w którym mieszanka zaczyna sztywnieć | To pierwszy sygnał, że beton przestaje być plastyczny. |
| Dojrzewanie | Stopniowy przyrost wytrzymałości | To właśnie ten etap decyduje, kiedy można bezpiecznie iść dalej z budową. |
W praktyce oznacza to jedno: jeśli ława jest tylko sucha z wierzchu, nie znaczy jeszcze, że jest gotowa na obciążenie. To częsty błąd przy budowie domów jednorodzinnych, bo z zewnątrz wszystko wygląda „w porządku”, a wewnątrz proces dojrzewania wciąż trwa.

Co naprawdę zmienia tempo dojrzewania betonu
Na czas dojrzewania ławy wpływa kilka czynników naraz, więc nie ma jednej uniwersalnej daty dla każdej budowy. Z doświadczenia największe znaczenie mają temperatura, wiatr, nasłonecznienie, wilgotność powietrza i sam skład mieszanki. To właśnie te elementy decydują, czy beton będzie dojrzewał spokojnie, czy zacznie zbyt szybko tracić wodę z powierzchni.
| Czynnik | Wpływ na ławę | Co warto zrobić |
|---|---|---|
| Temperatura | Ciepło przyspiesza wiązanie, chłód je spowalnia. | Planuj betonowanie w stabilnej pogodzie, a przy chłodzie licz się z dłuższym czasem. |
| Wiatr i słońce | Przyspieszają odparowanie wody z powierzchni. | Osłaniaj beton folią, matami lub innym zabezpieczeniem. |
| Wilgotność otoczenia | Suche powietrze zwiększa ryzyko przesuszenia wierzchniej warstwy. | Dbaj o pielęgnację wilgotnościową, zwłaszcza w pierwszych dniach. |
| Receptura mieszanki | Domieszki mogą przyspieszać albo wydłużać dojrzewanie. | Nie zmieniaj składu „na oko”; trzymaj się projektu i zaleceń wytwórni. |
| Grubość elementu | Masztywniejsza ława zachowuje się inaczej niż cienki element. | Nie porównuj swojej budowy z cudzą bez uwzględnienia wymiarów i warunków. |
Przy temperaturach około 5-10°C beton dojrzewa wyraźnie wolniej niż latem. Z kolei w upale powyżej 25°C problemem bywa nie tyle samo wiązanie, ile zbyt szybkie wysychanie powierzchni. Dlatego przy cieplejszej aurze lepiej betonować rano albo późnym popołudniem niż w samym środku dnia.
Jeżeli fundament był wylany w czasie chłodniejszego tygodnia, nie warto zakładać, że „za trzy dni będzie po sprawie”. W takich warunkach kilka dodatkowych dni cierpliwości jest zwykle rozsądniejsze niż późniejsze poprawki.
Jak prowadzić pielęgnację w pierwszych dniach
Pielęgnacja wilgotnościowa to po prostu utrzymywanie betonu w takim stanie, żeby cement miał do dyspozycji wodę potrzebną do reakcji. Dla ław fundamentowych to jeden z najważniejszych etapów, bo właśnie w pierwszych dniach łatwo przesuszyć powierzchnię i osłabić efekt całego betonowania.
Ja w praktyce traktuję pierwsze 7 dni jak okres krytyczny. To nie jest moment na eksperymenty, tylko na spokojne, konsekwentne pilnowanie warunków.
- Przykryj ławy folią, geowłókniną albo matami, żeby ograniczyć parowanie wody.
- Utrzymuj wilgoć, ale nie rób z powierzchni kałuży - beton ma być chroniony, nie zalany.
- Chroń przed wiatrem i słońcem, bo to one najczęściej wyciągają wodę z wierzchu zbyt szybko.
- Nie dolewaj wody do mieszanki po fakcie, bo „luźniejszy” beton zwykle oznacza słabszy beton.
- Nie rozszalowuj za wcześnie, jeśli szalunek nadal trzyma kształt i pomaga dojrzewać elementowi.
- W zimie stawiaj na ochronę termiczną, a nie na podlewanie wodą, bo niska temperatura zmienia całe zachowanie mieszanki.
W budownictwie najwięcej szkód robią nie spektakularne błędy, tylko drobne przyzwyczajenia: „trochę dolejemy”, „trochę odkryjemy”, „jutro już będzie można murować”. W fundamencie takie skróty zwykle kończą się dokładnie tam, gdzie nie powinny - w spadku jakości.
Kiedy można ruszyć dalej z murami, izolacją i zasypką

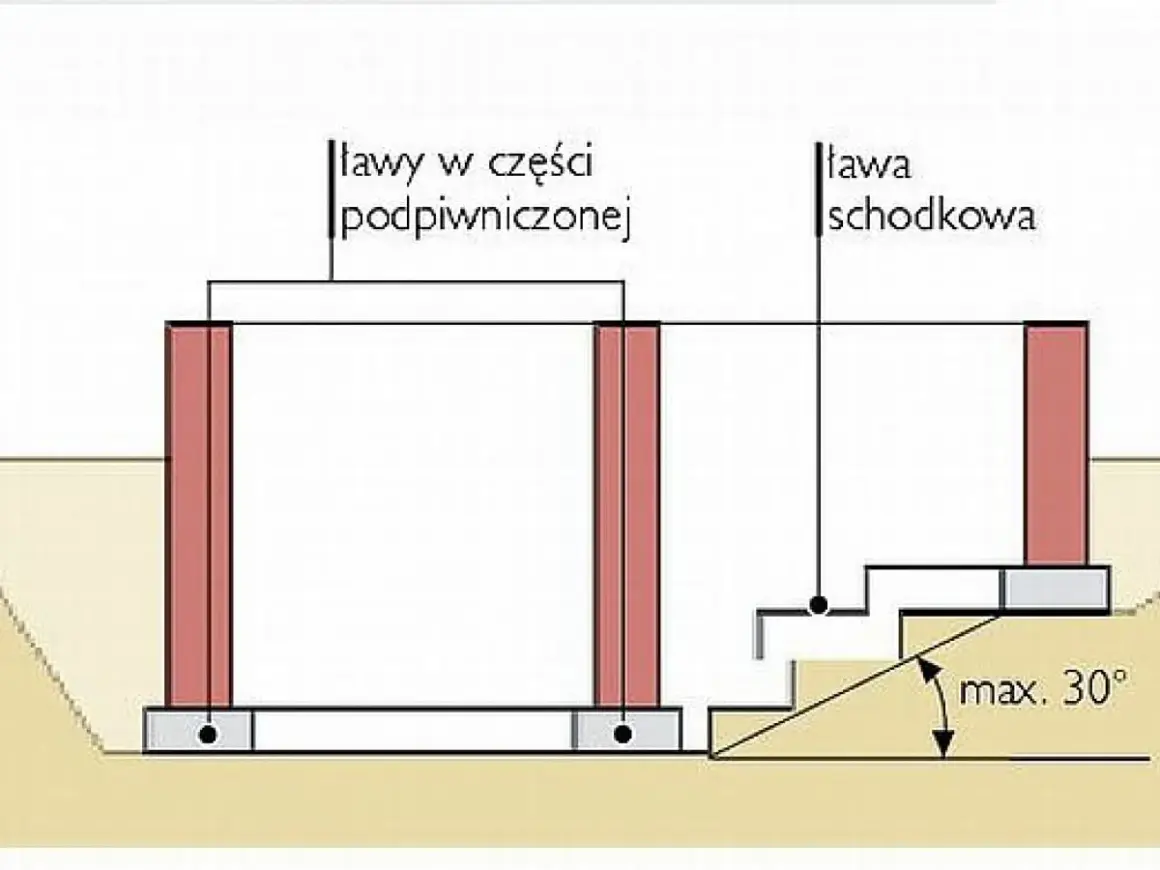

To pytanie pojawia się niemal od razu po wylaniu ław, bo budowa nie stoi przecież w miejscu. Trzeba jednak rozdzielić trzy różne rzeczy: murowanie ścian fundamentowych, wykonanie izolacji i zasypkę. Każdy z tych etapów ma trochę inne wymagania i nie powinien być uruchamiany w tym samym momencie.
| Etap | Kiedy zwykle można go wykonać | Na co uważać |
|---|---|---|
| Murowanie ścian fundamentowych | Najczęściej po kilku dniach, często po 7-14 dniach, jeśli beton jest już dostatecznie twardy. | Decyduje stan ławy, pogoda i zalecenia kierownika budowy. |
| Izolacja pozioma i pionowa | Po ustabilizowaniu powierzchni i jej oczyszczeniu z luźnych warstw. | Niektóre systemy tolerują lekko wilgotne podłoże, inne wymagają bardziej dojrzałego betonu. |
| Zasypka fundamentów | Dopiero po wykonaniu ścian i hydroizolacji oraz po ich zabezpieczeniu. | Zbyt wczesna zasypka może uszkodzić powłokę izolacyjną i utrudnić odprowadzenie wilgoci. |
Warto też pamiętać o powierzchni ławy. Jeśli została na niej cienka warstwa słabo związana, czyli tak zwane mleczko cementowe, trzeba je usunąć przed wykonaniem kolejnych warstw. To cienki, słabo nośny nalot, który wygląda niegroźnie, ale potrafi popsuć przyczepność izolacji i zaprawy.
W praktyce najbezpieczniej jest trzymać się jednej zasady: jeśli nie masz pewności, że ława już przyjęła odpowiednią wytrzymałość, nie przyspieszaj kolejnego etapu tylko po to, by „nadgonić harmonogram”. Fundament wybacza mniej niż ściana nadziemia.
Błędy, które najczęściej dokładają dni do harmonogramu
Widziałem już zbyt wiele budów, na których opóźnienia nie wynikały z braku materiału, tylko z błędów wykonawczych. W przypadku ław fundamentowych te pomyłki są szczególnie kosztowne, bo później wychodzą w postaci pęknięć, słabej izolacji albo problemów z dalszym murowaniem.
- Zbyt szybkie obciążenie fundamentu - ściana, palety z bloczkami czy ciężki sprzęt potrafią uszkodzić jeszcze niedojrzałą ławę.
- Brak pielęgnacji - odkryty beton w słońcu i wietrze traci wilgoć wtedy, gdy powinien ją zachować.
- Dodawanie wody do mieszanki - poprawia chwilową urabialność, ale obniża końcową jakość betonu.
- Betonowanie przy przymrozku bez zabezpieczenia - mróz może zahamować dojrzewanie i osłabić strukturę materiału.
- Zbyt wczesna izolacja na nieprzygotowanej powierzchni - śliska, zakurzona albo wilgotna warstwa utrudnia przyczepność.
- Zasypka przed czasem - ryzykujesz uszkodzenie hydroizolacji i całego układu ochronnego fundamentu.
Najgroźniejszy jest błąd, który na początku wygląda jak oszczędność czasu. Jeśli fundament ma później pracować latami, kilka dodatkowych dni cierpliwości jest zwykle tańsze niż naprawa skutków pośpiechu.
Najbardziej opłaca się pilnować pierwszego tygodnia
Gdybym miał zostawić tylko jedną praktyczną wskazówkę, powiedziałbym tak: najważniejsze są pierwsze 7 dni po betonowaniu. To wtedy decyduje się, czy ława będzie dojrzewała spokojnie, czy od początku zostanie osłabiona przez przesuszenie, chłód albo pośpiech.
Jeśli planujesz budowę, zaplanuj też pogodę, pielęgnację i tempo dalszych prac. W typowym domu jednorodzinnym bezpieczny scenariusz wygląda tak: kilka dni cierpliwości, około tygodnia do dalszych robót w sprzyjających warunkach i pamięć, że pełna wytrzymałość betonu przychodzi dopiero po 28 dniach. To właśnie ta sekwencja najczęściej daje fundament, z którym nie trzeba potem walczyć.
Jeżeli warunki są trudne albo używasz mieszanki o nietypowych parametrach, nie opieraj decyzji wyłącznie na kalendarzu. W fundamencie lepiej oprzeć się na stanie betonu i zaleceniach kierownika budowy niż na intuicji, że „już chyba wystarczy”.
