Zbrojenie płyty fundamentowej - Jak uniknąć pęknięć i błędów?

Maksymilian Sawicki

Maksymilian Sawicki

|

21 sierpnia 2026

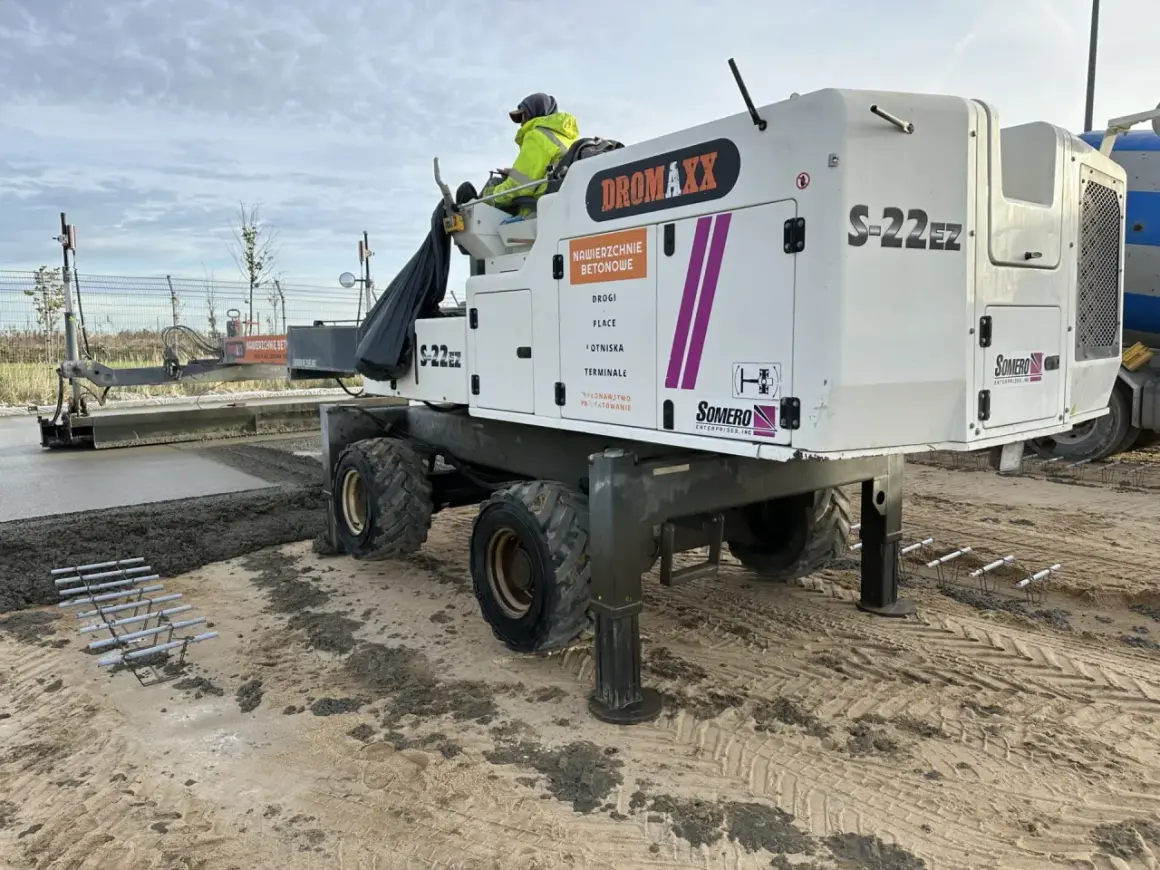

Maszyna Dromaxx S-22EZ pracuje przy wylewaniu betonu. Widać przygotowane zbrojenie płyty fundamentowej.

Zbrojenie płyty fundamentowej decyduje o tym, czy fundament będzie pracował przewidywalnie przez lata, czy zacznie łapać rysy i lokalne odkształcenia już po pierwszych sezonach. W tym tekście pokazuję, jak rozumieć układ stali, jak wygląda poprawny montaż, gdzie najłatwiej popełnić kosztowny błąd i ile to realnie kosztuje. Dorzucam też praktyczne wskazówki, które pomagają ocenić projekt jeszcze przed betonowaniem.

Najważniejsze rzeczy o stalowym wzmocnieniu płyty w praktyce

  • Beton dobrze znosi ściskanie, ale stal jest potrzebna tam, gdzie pojawia się rozciąganie, zarysowania i lokalne przeciążenia.
  • W domach jednorodzinnych standardem są zwykle dwie warstwy siatek lub prętów, oddzielone dystansami i uzupełnione dozbrojeniem krawędzi.
  • O doborze średnic i rozstawu decydują grunt, obciążenia, grubość płyty i liczba otworów instalacyjnych.
  • Najwięcej szkód robią drobiazgi wykonawcze: brak otuliny, źle ustawione dystanse, za krótkie zakłady i przesunięcie stali przy wylewaniu mieszanki.
  • W 2026 r. samo zbrojenie to najczęściej około 80-150 zł/m², a cała płyta w prostych warunkach zwykle 300-450 zł/m² netto, przy trudniejszych warunkach wyraźnie więcej.

Jak stal przejmuje to, czego beton nie lubi

Beton jest świetny na ściskanie, ale słabo znosi rozciąganie. Właśnie dlatego w płycie fundamentowej stal nie jest dodatkiem „na wszelki wypadek”, tylko elementem, który przejmuje naprężenia, stabilizuje narożniki i pomaga rozłożyć obciążenia na grunt równomierniej. Bez tego fundament szybciej zaczyna pracować nierówno, a z czasem mogą pojawić się rysy, które są już skutkiem, a nie przyczyną problemu.

W praktyce najważniejsze są trzy strefy: krawędzie, okolice ścian nośnych oraz miejsca przebić instalacyjnych. Tam właśnie naprężenia koncentrują się najmocniej. Otulina to warstwa betonu oddzielająca pręt od gruntu i powietrza, a zakład to odcinek, na którym dwa pręty zachodzą na siebie, żeby siły mogły przejść z jednego elementu na drugi. Jeśli te dwa detale są zrobione źle, nawet dobra stal nie pracuje tak, jak powinna. To prowadzi wprost do pytania, jak taki układ powinien wyglądać w projekcie.

Jak zaprojektować zbrojenie płyty fundamentowej bez zgadywania

Dobrego układu nie ustala się „na oko”. Projektant bierze pod uwagę nośność gruntu, obciążenie budynku, grubość płyty, liczbę kondygnacji, układ ścian nośnych, a nawet to, gdzie znajdą się cięższe punkty, takie jak słupy, kominy czy większe przeszklenia. Właśnie na tym etapie zapada decyzja, czy wystarczą dwie siatki stalowe, czy trzeba dołożyć mocniejsze strefy obwodowe i lokalne wzmocnienia.

Wariant Kiedy ma sens Co zwykle się zmienia Ryzyko, jeśli uprościsz
Standardowa płyta z dwiema siatkami Stabilny grunt, prosty dom, niewiele załamań bryły Siatki górą i dołem, lokalne dozbrojenie krawędzi Rysy przy nierównym osiadaniu i zbyt mała sztywność obrzeża
Płyta na trudniejszy grunt Słabsze podłoże, wyższe obciążenia, większa rozpiętość Więcej stali, gęstszy rozstaw, czasem grubsza płyta Zbyt duże ugięcia i zarysowania w strefach pracy
Płyta z wieloma instalacjami Dużo przepustów, ogrzewanie podłogowe, skomplikowany układ wnętrza Dokładne rozrysowanie przejść i wzmocnienia wokół otworów Kolizje z instalacjami i osłabione miejsca wokół przejść

Warto też rozumieć techniczne pojęcia, bo one mają bezpośrednie przełożenie na jakość wykonania. Dystanse utrzymują stal na właściwej wysokości, a otulina chroni pręty przed wilgocią i korozją. Bez tych elementów schemat z projektu szybko zamienia się w przypadkowy układ na budowie. Jeśli projekt pokazuje to niejednoznacznie, lepiej wyjaśnić temat przed zamówieniem materiału niż poprawiać go już na placu budowy.

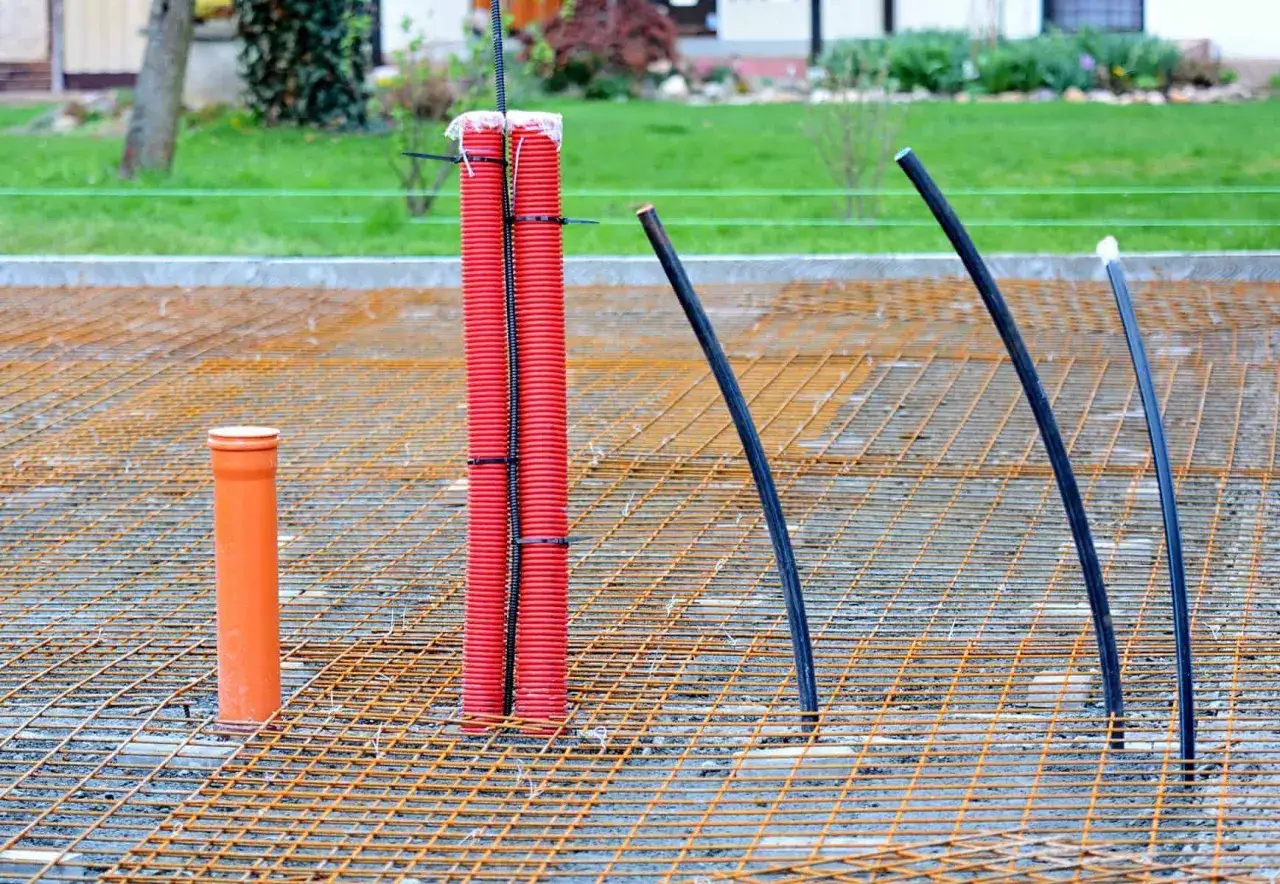

Przygotowanie zbrojenia płyty fundamentowej: pomarańczowa rura i czerwone peszle z kablami wychodzą z siatki zbrojeniowej.

Jak wygląda układanie stali i betonowanie na budowie

Sam projekt to dopiero połowa pracy. Druga połowa to poprawna kolejność robót, bo nawet dobry układ zbrojeniowy można zepsuć przez pośpiech albo złą logistykę. Z mojego punktu widzenia najbezpieczniej działa prosty porządek: najpierw podłoże, potem izolacje, później stal, a na końcu kontrolowane betonowanie.

  1. Przygotowuję podłoże po badaniach geotechnicznych i wytyczeniu osi budynku. Grunt musi być nośny, równo zagęszczony i zgodny z projektem, bo stal nie naprawi słabej podstawy.
  2. Układam warstwy podbudowy i izolacji. W praktyce często pojawia się XPS albo twardy EPS, a przy płytach energooszczędnych ważna jest ciągłość izolacji i szczelność połączeń.
  3. Rozkładam dolną warstwę stali na stabilnych dystansach. To właśnie ten etap decyduje o tym, czy pręty zostaną w projektowanej wysokości, czy „usiądą” na podłożu.
  4. Montaż górnej warstwy robię dopiero wtedy, gdy dolna jest już unieruchomiona. Zakłady muszą mieć odpowiednią długość, a siatki nie mogą się rozjechać przy pracy ekipy.
  5. Sprawdzam wszystkie przepusty instalacyjne. Kanalizacja, woda, prąd, peszle i ewentualne przejścia pod ogrzewanie muszą być wpisane w układ, a nie dopiero „wciśnięte” na budowie.
  6. Betonuję, wibruję i pielęgnuję. Wibrowanie to zagęszczanie mieszanki wibratorem, a pielęgnacja oznacza ochronę betonu przed zbyt szybkim wysychaniem i spadkiem jakości w pierwszych dniach.

Dopiero taki porządek sprawia, że gotowy fundament odpowiada projektowi, a nie temu, co akurat dało się zrobić w pośpiechu. I właśnie dlatego warto znać też błędy, które najczęściej wychodzą dopiero po czasie.

Najczęstsze błędy, które wychodzą dopiero po czasie

Na płycie fundamentowej najdroższe są pomyłki, których nie widać w dniu betonowania. Po zalaniu wszystko wygląda równo, ale problem często ujawnia się dopiero po kilku miesiącach albo po pierwszej zimie. Z mojego doświadczenia najczęściej zawodzi nie sam pomysł na płytę, tylko wykonanie kilku pozornie drobnych detali.

  • Za mała otulina - pręty są zbyt blisko krawędzi, więc szybciej łapią wilgoć i gorzej pracują w przekroju.
  • Źle ustawione dystanse - siatka siada na izolacji albo podłożu, przez co znika projektowana wysokość zbrojenia.
  • Za krótkie zakłady - pręty nie przenoszą sił prawidłowo i powstaje słabsza strefa połączenia.
  • Brak dozbrojenia narożników i krawędzi - to jeden z najczęstszych powodów lokalnych rys na obrzeżach.
  • Przesunięcie stali przy betonowaniu - silny strumień mieszanki albo brak nadzoru potrafi zmienić geometrię całej warstwy.
  • Dodawanie instalacji po fakcie - kolizje z prętami kończą się cięciem stali albo prowizorycznymi obejściami, które osłabiają układ.

Najbardziej zdradliwy jest błąd, którego nie widać przed betonowaniem. Właśnie dlatego dobry wykonawca nie tylko układa stal, ale też kontroluje geometrię, poziomy i newralgiczne miejsca jeszcze przed przyjazdem betonu. Gdy ten etap jest dopięty, można sensownie przejść do pieniędzy, bo tu również łatwo się pomylić.

Ile kosztuje stal i co naprawdę podnosi cenę płyty

W 2026 r. koszt samego zbrojenia najczęściej mieści się w szerokim przedziale, bo wszystko zależy od ilości stali, robocizny i szczegółów projektu. Ja patrzę na budżet fundamentu jak na sumę decyzji, a nie jedną pozycję w kosztorysie. Najtańsza stal nie uratuje źle przygotowanego gruntu, a dodatkowe wzmocnienia potrafią mieć większy sens niż pozorna oszczędność na kilku kilogramach pręta.

Element Typowe widełki w 2026 r. Co robi z ceną
Stal zbrojeniowa 4,5-6,5 zł/kg Najmocniej zależy od średnicy prętów i sytuacji na rynku.
Montaż zbrojenia 30-50 zł/m² Drożeje przy skomplikowanych kształtach, otworach i wielu poziomach.
Samo zbrojenie płyty 80-150 zł/m² Rośnie wraz z ilością stali, dodatkowymi strefami wzmocnień i robocizną.
Kompletna płyta fundamentowa 300-800 zł/m² netto Podbija ją grunt, izolacja, drenaż, ogrzewanie i liczba przepustów.

Najsilniej cenę podnosi trudne podłoże, większa grubość płyty, dodatkowe wzmocnienia przy krawędziach i strefach obciążeń oraz większa liczba instalacji do przeprowadzenia przez fundament. W praktyce nie tyle „drożeje stal”, co rośnie liczba roboczogodzin i detali, które trzeba zrobić bezbłędnie. To właśnie dlatego koszt fundamentu najlepiej oceniać razem z projektem, a nie dopiero po zakupie materiału.

Kiedy warto dołożyć ogrzewanie lub zmienić układ instalacji

Płyta fundamentowa lubi być planowana razem z instalacjami, bo właśnie one bardzo często generują kolizje. Jeśli ogrzewanie podłogowe ma wejść w układ, trzeba to ustalić od początku, a nie wtedy, gdy stal jest już związana. Późniejsze przeróbki są zwykle nie tylko droższe, ale też mniej estetyczne i trudniejsze do skontrolowania.

  • Jeśli ogrzewanie podłogowe jest planowane od początku, rozpisuję je razem ze zbrojeniem, bo późniejsze poprawki są kosztowne.
  • Gdy w płycie ma przejść dużo rur, lepiej rozrysować wszystkie przepusty przed wiązaniem stali niż improwizować na budowie.
  • Jeśli pojawiają się ciężkie punkty obciążenia, takie jak słupy, kominy lub masywne przeszklenia, warto przewidzieć lokalne pogrubienia albo dodatkowe pręty.
  • Zbrojenie rozproszone może ograniczać rysy skurczowe, ale nie zastępuje klasycznej stali tam, gdzie konstrukcja potrzebuje pełnej nośności.

Ta sama zasada dotyczy wszelkich otworów i przejść: im wcześniej je rozrysujesz, tym mniej nerwów podczas montażu. Zostaje jeszcze ostatni etap, który często decyduje o tym, czy inwestycja przebiegnie spokojnie, czy zacznie się od poprawek.

Co sprawdzić przed odbiorem i zanim zamówisz beton

Zanim wjedzie pompa, robię szybki, ale dokładny przegląd całego układu. To moment, w którym jeszcze można poprawić geometrię, przypiąć pręty, dodać dystans albo skorygować przepust. Po betonowaniu koszt takiej korekty rośnie wielokrotnie, więc ten etap traktuję bardzo serio.

  • Czy układ stali zgadza się z projektem konstrukcyjnym.
  • Czy otulina jest zachowana na całym obwodzie i przy krawędziach.
  • Czy dystanse są stabilne i nie zapadną się pod ciężarem mieszanki.
  • Czy zakłady prętów mają właściwą długość i nie wypadają w newralgicznych miejscach.
  • Czy wszystkie przepusty instalacyjne są na swoim miejscu i nie kolidują ze stalą.
  • Czy narożniki, ściany nośne i strefy pod większym obciążeniem mają przewidziane dozbrojenie.
  • Czy ekipa ma plan betonowania, wibrowania i pielęgnacji betonu po wylaniu.

Jeśli choć dwa punkty budzą wątpliwości, zatrzymuję betonowanie i poprawiam detal na miejscu. To dużo tańsze niż naprawa pęknięć, nierównego osiadania albo osłabionej krawędzi po kilku miesiącach. A na koniec zostaje już tylko zdrowy rozsądek przy planowaniu budżetu i zakresu prac.

Na czym można oszczędzić, a gdzie nie warto iść na skróty

Jeśli miałbym wskazać jedną zasadę, powiedziałbym tak: oszczędza się na prostocie projektu, a nie na elementach, które decydują o pracy fundamentu. Mniej załamań bryły, mniej zbędnych przepustów i lepsza logistyka dostaw zwykle dają większy efekt niż cięcie kosztów na stali czy dystansach. Właśnie dlatego dobrze przygotowany projekt jest tańszy niż późniejsze poprawki.

  • Warto upraszczać bryłę budynku, bo mniej narożników i przebić to mniej stref do wzmacniania.
  • Warto zlecić geotechnikę i projekt konstrukcyjny, bo to one pokazują, gdzie płyta naprawdę potrzebuje stali.
  • Nie warto oszczędzać na otulinie, dystansach i zakładach, bo to są detale, od których zależy trwałość.
  • Nie warto też odkładać decyzji o instalacjach, bo późniejsze zmiany są droższe niż ich wcześniejsze rozrysowanie.

Jeśli grunt jest niepewny, poziom wody wysoki albo dom ma cięższe strefy obciążenia, dobry projekt i nadzór są tańsze niż naprawa błędów. Fundament płytowy nie wybacza improwizacji, ale dobrze zaplanowany odwdzięcza się stabilnością, której nie widać na pierwszy rzut oka, za to czuć ją przez lata.

FAQ - Najczęstsze pytania

Beton świetnie znosi ściskanie, ale stal przejmuje naprężenia rozciągające. Zbrojenie stabilizuje narożniki, rozkłada obciążenia na grunt i zapobiega powstawaniu rys oraz pęknięć wynikających z pracy fundamentu.

Do najczęstszych błędów należą: zbyt mała otulina betonu, niestabilne dystanse, za krótkie zakłady prętów oraz brak dozbrojenia krawędzi. Takie niedociągnięcia mogą prowadzić do korozji stali i osłabienia całej konstrukcji.

Koszt samego zbrojenia wynosi zazwyczaj od 80 do 150 zł/m². Ostateczna cena zależy od ilości zużytej stali (ok. 4,5–6,5 zł/kg) oraz stopnia skomplikowania projektu, w tym liczby dodatkowych wzmocnień i stref obciążeń.

Należy zweryfikować zgodność układu stali z projektem, stabilność dystansów, długość zakładów oraz poprawność rozmieszczenia przepustów instalacyjnych. Kluczowe jest też upewnienie się, że otulina betonowa ma odpowiednią grubość.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

zbrojenie płyty fundamentowej zbrojenie płyty fundamentowej cena za m2 schemat zbrojenia płyty fundamentowej błędy przy zbrojeniu płyty fundamentowej

Udostępnij artykuł

Autor Maksymilian Sawicki
Maksymilian Sawicki
Nazywam się Maksymilian Sawicki i od 10 lat zajmuję się tematyką budownictwa. Moje zainteresowanie tym obszarem zaczęło się w młodym wieku, kiedy to fascynowałem się różnorodnymi projektami budowlanymi oraz procesem ich realizacji. Lubię dzielić się wiedzą na temat nowoczesnych rozwiązań budowlanych, efektywności energetycznej oraz innowacyjnych materiałów, które mogą poprawić jakość życia mieszkańców. W mojej pracy stawiam na rzetelność i przejrzystość informacji. Zawsze dokładnie sprawdzam źródła i porównuję dostępne dane, aby dostarczyć czytelnikom zrozumiałe i aktualne treści. Staram się uprościć skomplikowane zagadnienia, aby każdy mógł łatwo przyswoić wiedzę na temat budownictwa. Wierzę, że dobrze zorganizowana wiedza jest kluczem do podejmowania świadomych decyzji w tej dziedzinie.
