Sama budowa płyty fundamentowej to temat, który wraca przy domach na działkach o słabszym gruncie, przy wysokiej wodzie gruntowej i tam, gdzie inwestor chce szybciej przejść do dalszych etapów budowy. To rozwiązanie ma sens tylko wtedy, gdy jest dobrze zaprojektowane i wykonane bez improwizacji. W tym artykule pokazuję, kiedy taka konstrukcja się opłaca, jak przebiega wykonanie, ile zwykle kosztuje i gdzie najłatwiej popełnić kosztowny błąd.
Najpierw sprawdź grunt, zakres prac i detale izolacji
- Płyta najlepiej sprawdza się na gruntach niejednorodnych, przy wysokiej wodzie gruntowej i w domach energooszczędnych.
- Typowa grubość dla domu jednorodzinnego to zwykle 18-20 cm, a przy większych obciążeniach 25-30 cm.
- Orientacyjny koszt często mieści się w widełkach 500-900 zł/m², ale bardzo mocno zależy od gruntu, izolacji i instalacji.
- Największe ryzyko robią źle zagęszczona podbudowa, mostki termiczne i zmiany wprowadzane w ostatniej chwili.
- Bez badań geotechnicznych i projektu nie warto zaczynać robót ziemnych.
Kiedy płyta fundamentowa naprawdę się opłaca
Ja patrzę na ten fundament przede wszystkim jak na odpowiedź na problem gruntu i strat ciepła, a dopiero później jak na sam element konstrukcyjny. Płyta ma największy sens tam, gdzie tradycyjne ławy wymagałyby głębszych wykopów, dodatkowych wzmocnień albo walki z wilgocią. W praktyce oznacza to działki o słabszej nośności, grunty niejednorodne, wysoki poziom wody gruntowej albo inwestycje, w których liczy się szybkie zamknięcie etapu „zero”.
- Na słabszym gruncie płyta rozkłada obciążenia na większej powierzchni, więc ogranicza ryzyko nierównomiernego osiadania.
- Przy wysokiej wodzie gruntowej mniej rozbudowany wykop oznacza mniejsze ryzyko problemów z wilgocią i odwodnieniem.
- W domu energooszczędnym łatwiej ograniczyć straty ciepła w strefie przyziemia, bo całość można dobrze zaizolować.
- Przy ciasnym harmonogramie dobrze przygotowana płyta pozwala szybciej przejść do ścian i dalszych robót.
- Przy prostym rzucie budynku technologia działa najczyściej, bo projekt jest mniej podatny na korekty w trakcie robót.
To nie jest jednak rozwiązanie „dla każdego i zawsze”. Jeśli planujesz piwnicę, masz bardzo duży spadek terenu albo wiesz, że projekt będzie jeszcze kilka razy zmieniany, trzeba podejść do tego ostrożniej. Płyta nie lubi improwizacji, więc następnym krokiem jest zrozumienie, z czego właściwie się składa.
Jak wygląda płyta od spodu do góry
Patrzę na tę konstrukcję jak na system warstw, a nie sam beton. Każda z nich ma inne zadanie: podbudowa stabilizuje grunt, izolacja odcina wilgoć i zimno, a zbrojenie przejmuje naprężenia, które w zwykłej posadzce byłyby problemem. Najłatwiej zrozumieć to po przekroju.
| Warstwa | Po co jest | Na co uważać |
|---|---|---|
| Podłoże i podbudowa z kruszywa | Stabilizują grunt i pomagają odprowadzać wodę kapilarną | Grunt trzeba usunąć do nośnej warstwy, a podbudowę dobrze zagęścić mechanicznie |
| Hydroizolacja | Odcina wilgoć od konstrukcji | Krytyczne są połączenia i przepusty instalacyjne, bo tam najłatwiej o nieszczelność |
| Termoizolacja | Ogranicza straty ciepła i przemarzanie | Dobór materiału i grubości musi pasować do obciążeń, zwykle 10-20 cm |
| Zbrojenie | Przenosi naprężenia i usztywnia płytę | Układ powinien być zgodny z projektem, a stal musi leżeć na właściwych dystansach |
| Beton konstrukcyjny | Tworzy właściwą płytę nośną | Ważne jest jednorodne wylanie, zagęszczenie i pielęgnacja po betonowaniu |
Najbardziej newralgiczne są krawędzie. Jeśli w tym miejscu pojawi się przerwa w izolacji, tworzy się mostek termiczny, czyli strefa, przez którą ciepło ucieka szybciej niż przez resztę przegrody. W praktyce to właśnie obrzeża często decydują o tym, czy fundament będzie naprawdę ciepły, czy tylko dobrze wyglądał na projekcie.
Jak przebiega wykonanie krok po kroku
Gdy wszystko jest przygotowane, sam proces potrafi iść zaskakująco sprawnie. Ale tylko wtedy, gdy kolejność prac jest trzymana bez skrótów. Ja zawsze patrzę na ten etap jak na serię zamkniętych decyzji, bo jeden błąd na początku potrafi przejść w problem widoczny dopiero po miesiącach.
- Badanie geotechniczne i projekt - na początku trzeba wiedzieć, z jakim gruntem ma się do czynienia, jaka jest nośność podłoża i czy potrzebny będzie drenaż albo wymiana gruntu. Bez tego projekt jest zgadywaniem.
- Wytyczenie i roboty ziemne - usuwa się humus, czyli warstwę organiczną, która nie nadaje się pod fundament, a następnie przygotowuje poziom roboczy. Tu liczy się dokładność, bo późniejsze poprawki są drogie.
- Podbudowa i zagęszczenie - układa się kruszywo lub pospółkę warstwami, każdą warstwę zagęszczając mechanicznie. To jeden z tych momentów, których nie widać po zakończeniu budowy, a które decydują o trwałości całej płyty.
- Instalacje i przepusty - zanim pojawi się beton, trzeba rozprowadzić kanalizację podposadzkową, przewody, ewentualne uziemienie i wszystkie przepusty. Późniejsze dorabianie otworów to proszenie się o kłopoty.
- Izolacja i szalunek krawędziowy - układa się izolację przeciwwilgociową oraz termoizolację, a obrzeża zamyka elementami szalunkowymi. Na tym etapie ważna jest ciągłość warstw, bo każda przerwa robi różnicę.
- Zbrojenie - stal układa się zgodnie z projektem, zwykle w dwóch kierunkach, a przy ścianach nośnych i narożnikach stosuje się dodatkowe wzmocnienia. Dystanse utrzymują właściwe położenie zbrojenia w betonie.

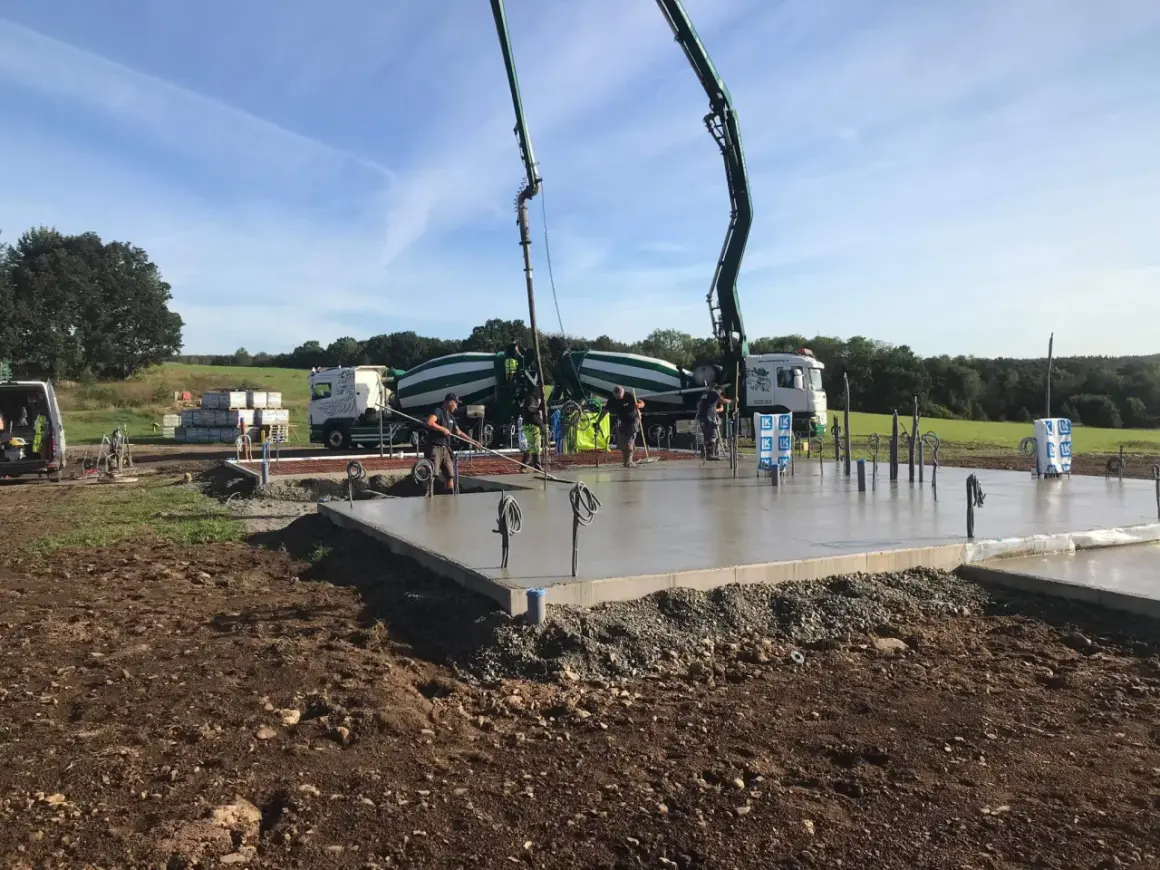

- Betonowanie i pielęgnacja - całość zalewa się jednorazowo, wyrównuje i zabezpiecza przed zbyt szybkim wysychaniem. Pierwsze dni po wylaniu są ważne, bo od tego zależy, czy nie pojawią się rysy skurczowe.
Pełna wytrzymałość betonu rozwija się z czasem, więc nie warto traktować świeżej płyty jak gotowego, niezmiennego elementu. Po kilku dniach można przechodzić do kolejnych prac zgodnie z zaleceniami wykonawcy, ale konstrukcja nadal dojrzewa. Właśnie dlatego tak ważny jest dobry projekt i rozsądny plan materiałowy, bo kolejne decyzje wpływają już bezpośrednio na budżet.
Ile kosztuje taka technologia i co zmienia cenę
Najprostsze realizacje na stabilnym gruncie można spotkać bliżej 500-650 zł/m². Gdy dochodzi wymiana gruntu, grubsza termoizolacja, drenaż albo instalacje prowadzone w płycie, koszt łatwo rośnie do 700-900 zł/m², a przy małej powierzchni zabudowy stawka jednostkowa bywa jeszcze mniej korzystna. Dla domu około 100 m² przekłada się to zwykle na wydatek rzędu 50 000-90 000 zł, licząc zakres szerzej niż sam beton.
| Co podnosi koszt | Dlaczego | Jak to ograniczyć |
|---|---|---|
| Trudny lub słaby grunt | Trzeba wymienić podłoże, lepiej je odwodnić albo mocniej przygotować nośną warstwę | Nie oszczędzać na badaniu geotechnicznym i dobrać rozwiązanie do warunków, a nie do życzeń |
| Grubsza izolacja | Więcej materiału i dokładniejsze wykonanie krawędzi | Dobierać grubość do standardu energetycznego domu, nie „na oko” |
| Mały dom | Koszty stałe rozkładają się na mniejszą powierzchnię | Porównywać nie tylko zł/m², ale też pełny zakres oferty |
| Instalacje w płycie | Wymagają precyzji, wcześniejszego planu i koordynacji ekip | Zamknąć projekt instalacyjny przed wejściem na budowę |
| Drenaż i odwodnienie | To dodatkowe roboty i materiały, ale często konieczne | Sprawdzić, czy naprawdę są potrzebne i w jakim zakresie |
Ja zawsze porównuję oferty dopiero wtedy, gdy wiem, czy zawierają projekt, materiały, robociznę, badania gruntu, izolację, przepusty i ewentualny drenaż. Sama stawka za metr bez opisu zakresu niewiele mówi, bo dwie pozornie podobne wyceny mogą różnić się o kilkanaście tysięcy złotych. I właśnie dlatego kolejne pytanie brzmi: czy płyta jest lepsza od fundamentów tradycyjnych?
Płyta czy ławy fundamentowe
Nie ma jednego zwycięzcy dla wszystkich działek. Jeśli grunt jest stabilny, suchy i równy, tradycyjne ławy nadal mają sens. Jeśli jednak chcesz ograniczyć mostki cieplne, przyspieszyć zamknięcie stanu zero albo masz trudniejsze warunki gruntowe, płyta coraz częściej wygrywa w praktyce, nie tylko w katalogu rozwiązań.
| Kryterium | Płyta fundamentowa | Ławy fundamentowe |
|---|---|---|
| Grunt słaby lub niejednorodny | Zwykle lepsza, bo rozkłada obciążenia szerzej | Wymaga większej ostrożności i czasem dodatkowych zabiegów |
| Wysoki poziom wody gruntowej | Często bezpieczniejsza, bo mniej ingeruje w głębsze warstwy | Wykop i izolacje bywają bardziej kłopotliwe |
| Tempo realizacji | Może być szybsza, jeśli projekt jest dopięty od początku | Bywa bardziej etapowa i rozciąga się w czasie |
| Izolacyjność cieplna | Łatwiej zrobić spójne ocieplenie i ograniczyć mostki termiczne | Trzeba bardzo pilnować strefy styku ścian z gruntem |
| Piwnica i duże zmiany projektu | Mniej wygodna przy głębokich wykopach i częstych korektach | Często łatwiejsza do adaptacji w bardziej klasycznych układach |
| Budżet startowy | Bywa wyższy na starcie, ale może ograniczać koszty późniejszych warstw | Często tańsze wejście, ale nie zawsze tańszy cały pakiet fundamentów |
Jeśli grunt jest pewny i zależy Ci na niższym progu wejścia, ławy nadal są rozsądnym wyborem. Jeśli ważniejsze są izolacyjność, kontrola osiadania i lepsza współpraca z ogrzewaniem podłogowym, płyta ma bardzo mocne argumenty. W obu przypadkach decyduje jednak jakość wykonania, a nie sama nazwa technologii.
Najczęstsze błędy, których nie widać po wylaniu betonu
Tu najłatwiej stracić pieniądze, bo błędy są schowane pod warstwami, których potem nie da się już poprawić bez dużych kosztów. Właśnie dlatego przy fundamencie nie ufam skrótom myślowym typu „jakoś to będzie”. Zwykle nie będzie.
- Brak badań gruntu - bez geotechniki projektuje się na domysłach, a to prosty przepis na zbyt słabe albo przewymiarowane rozwiązanie.
- Źle zagęszczona podbudowa - objawia się później nierówną pracą płyty, a czasem drobnymi rysami i problemami z posadzką.
- Przerwana izolacja na krawędziach - skutkuje mostkami termicznymi, czyli chłodniejszą strefą przy podłodze i większymi stratami ciepła.
- Zbrojenie ułożone niezgodnie z projektem - to jeden z najpoważniejszych błędów, bo osłabia pracę całej konstrukcji.
- Spóźnione zmiany instalacyjne - każda korekta po ułożeniu stali i izolacji oznacza kombinowanie, a często także osłabienie szczelności.
- Brak pielęgnacji świeżego betonu - zbyt szybkie wysychanie zwiększa ryzyko pęknięć skurczowych, czyli rys powstających w trakcie wiązania.
Najgorsze w tych błędach jest to, że przez pewien czas wszystko wygląda dobrze. Dopiero po zakończeniu robót widać, czy fundament został przygotowany solidnie, czy tylko „zamknięty” betonem. Dlatego ostatnia rzecz, którą zawsze sprawdzam, to dokumenty i zakres zapisany przed wejściem ekipy.
Co trzeba mieć zapisane w projekcie i umowie
Przy takim fundamencie papier i wykonawstwo muszą się zgadzać co do szczegółów. Zanim ruszy koparka, dopilnuj, żeby projekt jasno określał grubość płyty, klasę betonu, układ zbrojenia, grubość izolacji, sposób uszczelnienia przepustów i zakres robót ziemnych. Bez tego łatwo o spór z wykonawcą albo o wersję „tańszą”, ale gorszą technicznie.
- Wyniki badań geotechnicznych i przyjęte założenia do projektu.
- Grubość płyty, klasa betonu i układ zbrojenia, w tym wzmocnienia pod ścianami nośnymi.
- Rodzaj termoizolacji oraz jej grubość, zwłaszcza na obrzeżach.
- Sposób ochrony przeciwwilgociowej i uszczelnienia wszystkich przepustów instalacyjnych.
- Zakres robót dodatkowych, czyli drenaż, kanalizacja podposadzkowa, uziemienie, ogrzewanie podłogowe, jeśli ma być prowadzone w tej samej technologii.
- Zasady odbioru podbudowy i zbrojenia przed betonowaniem.
- Terminy pielęgnacji betonu oraz odpowiedzialność za ewentualne poprawki po wylaniu.
Ja nie podpisuję takiej umowy bez rysunku warstw i bez jasnego opisu zakresu. To właśnie na etapie przygotowań najłatwiej oszczędzić więcej niż później na samej budowie, bo dobrze dopięta płyta pracuje równo, trzyma ciepło i nie wymaga nerwowych poprawek. Jeśli cały proces jest zaplanowany porządnie, fundament przestaje być problemem, a staje się solidnym początkiem całego domu.
