Budowa fundamentów to etap krótki w porównaniu z całą inwestycją, ale właśnie on najczęściej ustawia tempo dalszych robót. W praktyce pytanie, ile trwa budowa fundamentów, sprowadza się do dwóch rzeczy: samego wykonania prac i przerw technologicznych, których nie da się sensownie ominąć. Poniżej rozpisuję realne widełki czasowe, różnice między typami fundamentów oraz to, co najczęściej wydłuża harmonogram na polskiej budowie.
Najkrócej: fundamenty robi się szybko, ale beton potrzebuje czasu na dojrzewanie
- W typowym domu jednorodzinnym fundamenty zajmują zwykle 2-4 tygodnie w kalendarzu.
- Płyta fundamentowa bywa szybsza w realizacji niż ławy i ściany fundamentowe, ale wymaga dobrej logistyki.
- Największy wpływ na termin mają grunt, pogoda, dostępność ekipy i organizacja dostaw.
- Beton osiąga projektową wytrzymałość zwykle po 28 dniach, więc nie wszystko da się przyspieszyć.
- Najczęstsze opóźnienia powodują poprawki w wykopie, przerwy materiałowe i zbyt późno wykryte problemy z podłożem.
Ile zwykle zajmuje wykonanie fundamentów
Jeśli mam podać praktyczny punkt odniesienia, to dla domu jednorodzinnego najczęściej przyjmuję 2-4 tygodnie od wejścia ekipy na plac budowy do momentu, w którym można bezpiecznie planować kolejny etap. To nie oznacza, że sama robota trwa tyle samo każdego dnia - część prac zajmuje kilka godzin, ale o tempie decydują też przerwy technologiczne, pogoda i organizacja.
W prostym, dobrze przygotowanym terenie fundamenty potrafią zamknąć się w krótszym czasie. Gdy dochodzi piwnica, wysoki poziom wód gruntowych albo słaby grunt, ten etap potrafi wydłużyć się wyraźnie. Dlatego w harmonogramie lepiej zakładać zapas niż liczyć na najbardziej optymistyczny wariant.
| Typ fundamentów | Typowy czas robót | Realny czas w harmonogramie | Kiedy to ma sens |
|---|---|---|---|
| Ławy i ściany fundamentowe | 7-14 dni roboczych | 2-4 tygodnie | Najczęstsze rozwiązanie w domach murowanych |
| Płyta fundamentowa | 3-7 dni roboczych | 1-2 tygodnie do kolejnych lekkich prac | Gdy liczy się krótki termin i dobre warunki gruntowe albo prefabrykacja systemowa |
| Fundamenty z piwnicą | 3-6 tygodni | Nawet ponad miesiąc | Przy głębszym wykopie, większej ilości izolacji i bardziej złożonej konstrukcji |
To są widełki dla normalnie zorganizowanej budowy, bez większych przestojów materiałowych. Jeśli chcesz dobrze zaplanować całą inwestycję, to właśnie te różnice warto wpisać do kalendarza od razu, a nie dopiero po wejściu koparki.
Który rodzaj fundamentów powstaje najszybciej
Najkrótszy czas realizacji ma zazwyczaj płyta fundamentowa, bo wiele czynności wykonuje się w jednym, zwartym ciągu. Mniej jest etapów pośrednich, a sam proces bywa lepiej powtarzalny. To właśnie dlatego płyta często wygrywa tam, gdzie inwestorowi zależy na czasie i gdzie projekt jest pod nią dobrze przygotowany.
Ławy fundamentowe ze ścianami fundamentowymi są bardziej czasochłonne, bo dochodzą osobno: wykopy, zbrojenie, betonowanie, murowanie ścian fundamentowych, izolacje i zasypki. Z kolei piwnica to już osobna liga - głębszy wykop, więcej deskowań, więcej betonu i więcej miejsc, w których można stracić czas na dopasowanie detali.
| Wariant | Plus dla harmonogramu | Minus dla harmonogramu | Moja praktyczna ocena |
|---|---|---|---|
| Płyta fundamentowa | Szybka realizacja i mniej etapów | Wymaga bardzo dobrej organizacji i przygotowania projektu | Najlepsza, gdy grunt i budynek rzeczywiście ją uzasadniają |
| Ławy i ściany fundamentowe | Sprawdzona technologia, łatwo dostępne ekipy | Więcej przerw technologicznych | Najbardziej klasyczny i przewidywalny wariant |
| Fundamenty z piwnicą | Funkcjonalna dodatkowa przestrzeń | Najdłuższy i najbardziej wrażliwy etap robót ziemnych | Warto tylko wtedy, gdy piwnica faktycznie wnosi wartość użytkową |
Wybór technologii nie powinien jednak opierać się wyłącznie na czasie. Jeśli grunt jest trudny, a projekt niedopasowany do warunków działki, szybsze rozwiązanie na papierze potrafi w praktyce wygenerować więcej problemów niż klasyczne ławy. I właśnie to prowadzi do kolejnego pytania: co najczęściej zabiera dni, a czasem nawet tygodnie?
Co najbardziej wydłuża harmonogram
Największe opóźnienia zwykle nie biorą się z samego betonowania, tylko z wszystkiego, co dzieje się przed nim i zaraz po nim. Ja najpierw patrzę na trzy rzeczy: grunt, pogodę i logistykę. Jeśli któreś z nich zawodzi, kalendarz zaczyna się rozjeżdżać.
- Słaby lub mokry grunt - wymaga dodatkowego zabezpieczenia wykopu, odwodnienia albo zmiany rozwiązania konstrukcyjnego.
- Niska temperatura - spowalnia wiązanie betonu, a przy warunkach bliskich zeru trzeba stosować osłony i pilnować pielęgnacji.
- Ulewy i wysoka wilgotność - potrafią rozmiękczyć wykop i wymusić przerwy w robotach ziemnych.
- Brak dostępu do sprzętu - ciasna działka, słaby dojazd dla betoniarki albo pompy to często niepozorne, ale kosztowne spowolnienie.
- Zmiany w projekcie - każda korekta po rozpoczęciu robót oznacza przestój, dodatkowe uzgodnienia i czasem poprawki.
- Piwnica i skomplikowana bryła - więcej załamań, więcej detali i więcej miejsc, w których trzeba pracować dokładniej, a więc wolniej.
W praktyce najdroższe nie są same opóźnienia, tylko poprawki. Jedna źle oceniona warstwa gruntu albo spóźniona dostawa stali potrafi przesunąć roboty o kilka dni, a przy większej budowie nawet o tydzień lub dwa. Dlatego kolejność prac ma większe znaczenie, niż wielu inwestorom się wydaje.

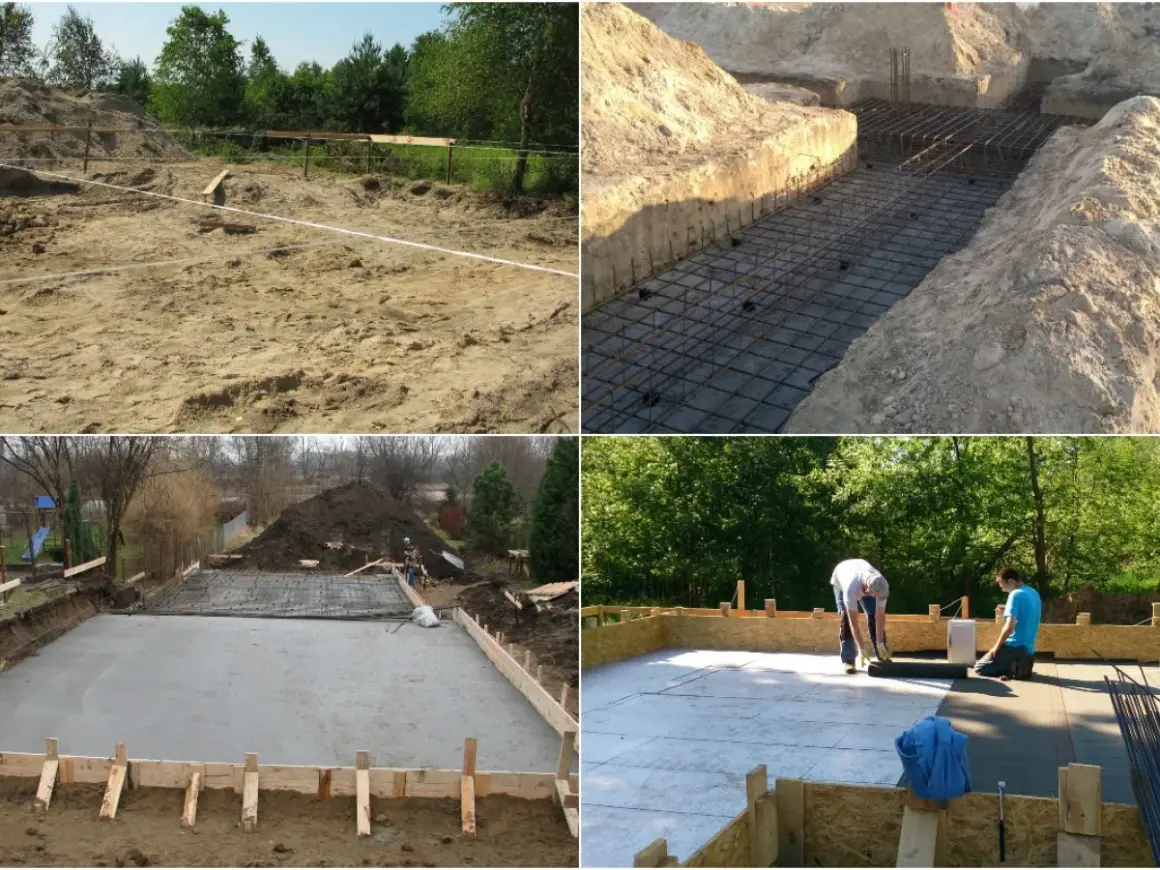

Jak przebiega budowa fundamentów krok po kroku
Sam etap fundamentów wygląda z zewnątrz dość prosto, ale w środku składa się z kilku odrębnych odcinków. Każdy z nich ma własny czas trwania i własne ryzyko opóźnienia. To właśnie dlatego jedna budowa idzie płynnie, a druga zatrzymuje się na pozornie drobnych sprawach.
| Etap | Typowy czas | Co może go wydłużyć |
|---|---|---|
| Wytyczenie i przygotowanie terenu | 1 dzień | Brak geodety, nieuprzątnięta działka, dodatkowe rozbiórki |
| Wykop i wywóz ziemi | 1-2 dni | Mokry grunt, ciężki dojazd, konieczność odwodnienia |

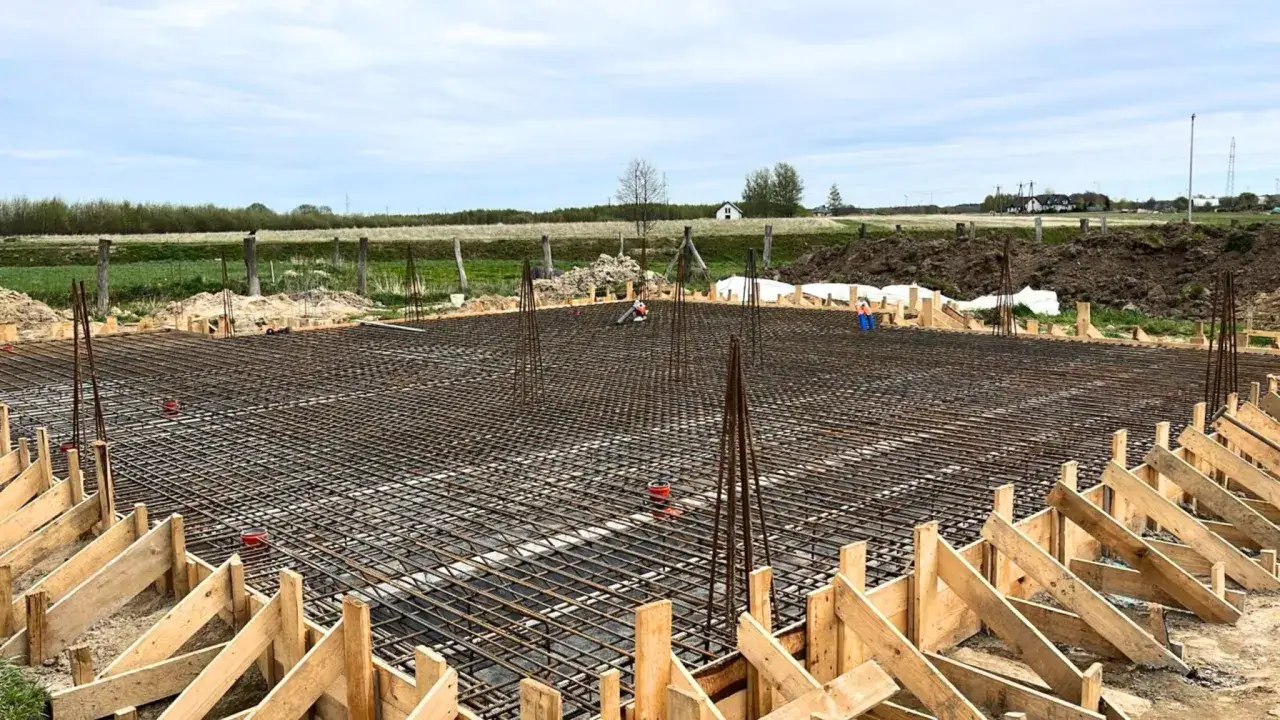

| Zbrojenie i szalowanie | 1-3 dni | Złożony projekt, brak stali, poprawki w deskowaniu |
| Betonowanie | Kilka godzin do 1 dnia | Logistyka dostaw, pogoda, konieczność pracy etapami |
| Pielęgnacja i dojrzewanie betonu | Minimum 7 dni pielęgnacji, pełna wytrzymałość zwykle po 28 dniach | Upał, mróz, zbyt szybkie wysychanie, brak osłon |
| Izolacje i zasypki | 1-3 dni | Dodatkowe warstwy izolacyjne, wysoki poziom wód gruntowych |
Właśnie dlatego sama informacja, że beton został wylany, niczego jeszcze nie zamyka. Fundament może wyglądać na gotowy, ale technicznie wciąż dojrzewa. I to jest najczęstszy moment, w którym inwestor zaczyna mylić twardość powierzchni z pełną gotowością konstrukcji.
Dlaczego beton decyduje o terminie bardziej niż koparka
Ja zwykle tłumaczę to tak: koparka może zrobić swoje w jeden dzień, ale beton pracuje dalej długo po tym, jak ekipa opuści plac budowy. Beton nie "schnie" jak farba - on wiąże i dojrzewa, a proces hydratacji cementu trwa stopniowo. To dlatego fundament po wylaniu nie jest od razu gotowy na pełne obciążenie.
W praktyce już po kilku dniach beton zyskuje wstępną twardość i można ostrożnie planować kolejne czynności, ale projektową wytrzymałość osiąga zwykle po około 28 dniach. Ten okres jest ważny szczególnie wtedy, gdy fundament ma przyjąć ciężar ścian, stropu albo kolejnych etapów konstrukcji. Skracanie go na siłę to pozorna oszczędność czasu, która potrafi zemścić się pęknięciami albo osłabieniem elementu.
Najbardziej wrażliwe są pierwsze dni po betonowaniu. Jeśli w tym czasie beton zbyt szybko wyschnie, zostanie przemrożony albo będzie źle pielęgnowany, może stracić część parametrów. Dlatego osłony, zraszanie i ochrona przed skrajną pogodą są ważniejsze, niż wielu osobom wydaje się na starcie.
Jak skrócić czas bez ryzyka poprawiania wszystkiego później
Na budowie najwięcej zyskuje nie ten, kto przyspiesza beton, tylko ten, kto dobrze przygotuje cały etap wcześniej. W praktyce największą różnicę robią rzeczy nudne, ale skuteczne.
- zamówienie badań geotechnicznych jeszcze przed rozpoczęciem robót ziemnych,
- sprawdzenie, czy projekt fundamentów naprawdę pasuje do warunków gruntu,
- uzgodnienie terminu dostawy stali, betonu i sprzętu z wyprzedzeniem,
- zapewnienie dojazdu dla gruszki i pompy, zanim na działce pojawi się mokry wykop,
- prowadzenie robót w okresie, w którym pogoda jest stabilniejsza,
- pilnowanie pielęgnacji betonu zamiast skracania jej "bo już wygląda twardo".
Jeśli miałbym wskazać jedno działanie, które najlepiej chroni harmonogram, to byłoby nim dobre przygotowanie placu budowy. Wykop, materiały i dojazd muszą czekać na ekipę, a nie odwrotnie. To brzmi banalnie, ale właśnie na tym najczęściej wygrywa się albo przegrywa kilka dni.
Na co zwracam uwagę, zanim uznam ten etap za zamknięty
Zakończenie fundamentów nie powinno oznaczać tylko "beton już stoi". Ja patrzę jeszcze na kilka rzeczy, bo one decydują o tym, czy kolejne ekipy wejdą bez problemów, czy za chwilę wrócimy do poprawek.
- czy wymiary i poziomy zgadzają się z projektem,
- czy zbrojenie zostało wykonane zgodnie z dokumentacją,
- czy izolacja przeciwwilgociowa jest ciągła i bez uszkodzeń,
- czy w betonie nie ma ubytków, raków i widocznych pęknięć,
- czy zasypki wykonano dopiero wtedy, gdy miało to sens technologiczny,
- czy fundament nie został przeciążony zbyt wcześnie.
W tym miejscu pojawia się też praktyczna zasada, o której nie warto zapominać: nawet jeśli fundament wygląda solidnie po kilku dniach, pełne obciążenie należy planować dopiero po odpowiednim czasie dojrzewania betonu i zgodnie z projektem. To właśnie taka ostrożność najczęściej odróżnia sprawną budowę od tej, która potem wraca do napraw.
Jeśli mam podać jedną uczciwą odpowiedź, to brzmi ona tak: przy typowym domu fundamenty zwykle zamykają się w kilku tygodniach, ale tylko dobrze przygotowany grunt, sprawna logistyka i cierpliwość do betonu pozwalają ten termin utrzymać. W praktyce najbezpieczniej planować zapas czasu, bo na tym etapie budowy zyskuje się więcej na porządku i dokładności niż na pośpiechu.
